工事のお知らせ アーカイブ
2017.04.13
2015.07.08
2015.07.01
平成27年7月6日からより、市道黒河苗加線の工事が始まります。
舗装版切断6日 8日より舗装版剥ぎ取り掘削積み込み、不陸が行われます。
大型建設機械・大型ダンプが出入り致しますので、通行中の皆様、地元の皆様には
ご迷惑をおかけしますが、工事のご理解とご協力をお願いいたします。
2015.06.18
砺波市発注工事 市道黒河苗加線舗装本復旧工事を受注しました。
施工場所は 砺波市鷹栖地内
工期は 平成27年6月16日~平成27年9月30日まで
施工内容は、舗装版剥ぎ取掘削積み込み、不陸整正、表層工、区画線となっています。
地元の皆様のご協力をお願いいたします。
現場代理人は、北野
2015.07.31
2015.07.20
新湊庄川線外工事がいよいよ始まります。
最初の施工箇所は、上和田地内です。
片側交互通行 砺波方面より栴檀野 和田川橋手前での施工。
誘導員の指示に従い、ゆっくりゆっくりスリー運転でお願いします。
2015.07.28
2015.07.28
先月受注しました、新湊庄川線の施工が始まりました。
施工箇所は上和田地内です。
施工予定は、7月27日・28日・30日の三日間です。
27日・28日は舗装版掘削積み込み・不陸・基層・表層を行います。
砺波から栴檀野方面 和田川手前での施工となります。
10tダンプの出入り、0.45m3のバックホウ、アスファルトフィニッシャー、タイヤローラ等の
大型建設機械も稼働しますので、誘導員の指示従い片側交互通行での通行にご協力願います。
社員一同、安全第一と考えての施工を心がけておりますので、皆様のご理解をお願いします。
この日は、路盤高の段階確認も行います。
確認も終わり、いよいよ基層が始まりました。

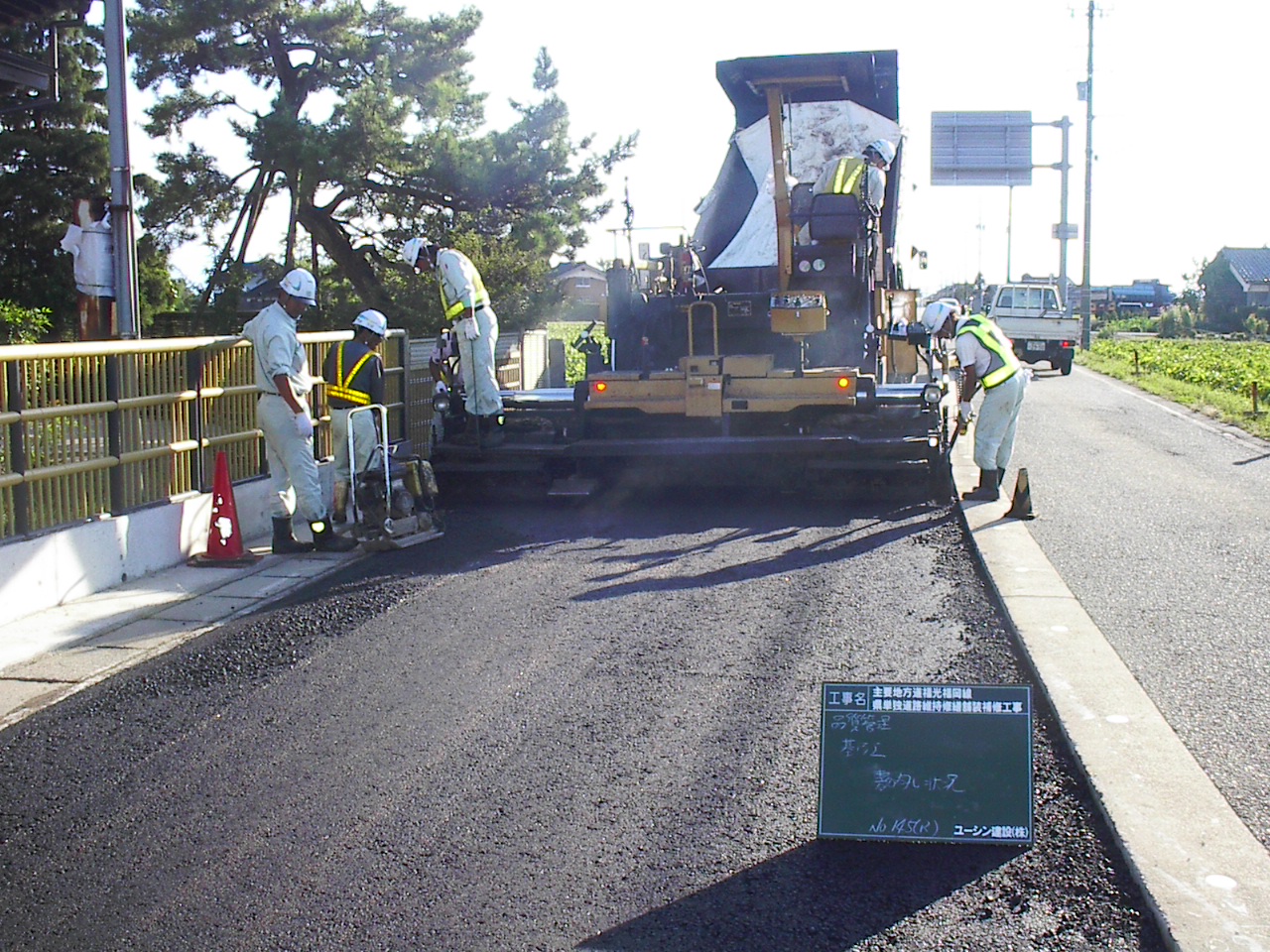

写真は、仕上転圧を行っているタイヤローラです。
明日28日は、反対側車線を施工予定です。
2015.06.18
昨日、富山県発注工事
(主)新湊庄川線外道路総合交付金(防災・修繕)舗装補修工事 を契約しました。
工期は平成27年6月18日~平成27年9月30日
工事場所は、上和田及び東保地内の二か所となります。
工事内容は、路面切削工・オーバーレイ工・クラック充填工・舗装打換え工・基層・表層工・区画線となります。
こちらの工事は、片側交互通行での施工を予定しておりますので、近隣の皆様、通行される皆様
工事のご理解とご協力をお願いします。
2015.04.14
2015.04.13
2015.04.17
おはようございます。
砺波市の花「チューリップ」が、あちらこちらに咲き始め私たちの目を楽しませてくれてますね
片側交互通行のお知らせです。
高岡砺波幹線舗装復旧工事 高波地内におきまして、
平成27年4月20日より工事を行います。
大型重機による施工となり、ダンプの出入りもしますので、誘導員の指示に従い
通行願います。
砺波より福岡方面、北高木交差点(コンビニポプラ)右折、横越方面にて施工
規制区間は110m 施工区間は90m
予定工程は
20日(月)舗装版切断工
21日(火)~23日(木)の3日間は、舗装版剥ぎ取り~不陸~基層
24日(金)は表層工の予定で行います。
皆様方のご協力とご理解をお願いします。
2015.03.31
おはようございます。
平成27年3月27日 富山県発注工事
「小矢部川流域下水道高岡砺波幹線 舗装復旧工事」を受注いたしました。
工事場所は、高波地内 工期は平成27年3月30日~7月15日までとなっています。
工事内容は、舗装打換え工・区画線工
本工事は、平成26年度に砺波市高波地内で実施された小矢部川流域下水道高岡砺波幹線管渠工事の
舗装復旧工事です。
片側交互通行での施工となりますので、通行中の皆様・地元の皆様にはご迷惑をおかけしますが、
工事のご理解とご協力をお願いします。
誘導員を配置しますので、「ゆっくり・スロー運転」で走行願います。
2014.11.19
おはようございます。
本日、砺波小矢部線舗装工事 神島地内の舗装工事を行っています。
先週の雨、天候を心配しながら、昨日は見送り
そして、今日は天候も好し!!
昨日から、準備をして舗装を行っています。
2日間通しての施工となります。予定では、金曜日に区画線を行い
土曜日は測量となります。
完成が楽しみな現場です。直線道路となり、通行時のスピードの出しすぎが心配です
地元の皆様、通行中の皆様。。。大型重機及び大型ダンプの出入りには十分に気を付けて
通行願います。
工事のご協力をお願いいたします。
日暮れが早い為、バルーンを設置して工事を行います。
2014.11.13
昨日は、日中は晴れていましたが、夕方ごろから雨が降り出し、夜には強い雨風となりました。
夜間施工を行い、皆様のご協力により、無事施工が終わり、昨日完成検査が終わりました。
地元の皆様、通行中の皆様、工事のご理解・ご協力を感謝いたします。
ありがとうございました。
2014.09.19
朝晩と涼しくなりましたよね。
夜、外に出る時は、半そででは寒くなりましたね。
皆さん、体調には気を付けてくださいね。
さて、先週夜間作業を行いました。三島町市内の工事区間
本日、表層工を夜間作業にて行いますので、皆様方のご協力をお願いいたします。
作業スタートは、PM9:00 終了予定時刻は翌AM6:00頃となっております。
片側交互通行にて行いますので、誘導員の指示に従い通行願います。
9月26日(金)27日(土)は、本町交差点付近におきまして、路面切削を予定しておりますので、
地元の皆様、通行中の皆様のご協力・ご理解をお願いいたします。
2014.07.27
本日 富山県発注工事
「主要地方道砺波小矢部線総合交付金(防災・修繕)舗装補修工事を
受注しました。
工期は、平成26年7月29日から平成26年10月31日までとなっています。
通行車両が多い車線ですので、地元の皆様・通行中の皆様のご協力をお願いいたします。
工事担当は、「飴谷」です。
2014.09.11
2014.07.17
2014.07.07
おはようございます。
富山県発注工事
「主要地方道砺波小矢部線総合交付金舗装工事」を受注しました。
工期は平成26年7月7日~平成26年11月28日までとなっています。
工事場所は、中神地内
工事施工中は、通行車両・地元の皆様にはご迷惑をおかけしますが
工事のご理解とご協力をお願いいたします。
2014.03.28
2014.03.27
2014.03.20
2014.03.11
工事のお知らせです。
坪野小矢部線路面補修工事 最終です。
北高木新富町線 林(東)交差点におきまして
平成26年3月14日(金)・15日(土) 舗装版剥ぎ取り・基層・表層と
片側交互通行にて行いますので
誘導員の指示に従って誘導願います。
お急ぎのところご迷惑をおかけしますが、工事のご理解・協力を
お願いします。
2014.02.27
2014.02.02
2014.03.21
おはようございます。
坪野小矢部線路面補修工事も昨日で完成日を迎えました。
施工箇所は №1 主要地方道新湊庄川線 東保地内
№2 主要地方道高岡庄川線 秋元地内
№3 主要地方道坪野小矢部線 宮森地内
№4 主要地方道福光福岡線 高波地内
№5 主要地方道坪野小矢部線 千保地内
№6 主要地方道坪野小矢部線 権正寺地内
№7 主要地方道高岡庄川線 庄川町青島地内
№8 一般県道本町高木出線 庄川町五ヶ地内
№9 一般県道北高木新富町線 庄川町五ヶ地内
№10一般県道北高木新富町線 林地内
№11主要地方道砺波細入線 中野地内
№12一般県道北高木新富町線 林地内
欠損部補修・オーバーレイ工・舗装打換工 全12か所の施工となりました。
ご協力ありがとうございました。
2013.12.26
おはようございます。
昨日は、とってもいい天気でしたね。
路面補修の施工日です。
朝から、何か所もの施工・移動の繰り返しでした。
おかげで、予定箇所を終了!!1
無事に年末を迎えることが出来ます
ご苦労様でした。
明日からは、休みに入ります。
今年も事故もなく無事に年末を迎えることが出来ました。
皆様のご協力のおかげです。
良い年をお迎えくださいね
2013.11.19
2013.10.17
おはようございます。
富山県発注工事「主要地方道坪野小矢部線県単独道路維持修繕路面補修工事」
を受注いたしました。
工期は平成25年10月16日~平成26年3月20日までです。
工事場所は、砺波市小杉外地内
この工事は、道路を調査しながら施工をします。
片側交互通行での施工ですので、皆様のご協力をお願いいたします。
工事担当は、古仙 浩義です。
2014.03.18
受注工事のお知らせです。
富山県発注工事
一般県道井栗谷大門線県単独道路維持修繕舗装補修工事
砺波市東別所地内
工期 平成26年3月17日から平成26年6月27日まで
片側交互通行にて施工予定ですので
通行中の皆様・地元の皆様 工事のご理解・ご協力をお願いいたします。
2014.03.12
受注工事のお知らせです。
富山県 発注工事
「主要地方道福光福岡線道路総合(防災・修繕)舗装補修その1工事
砺波市狐島地内
工期 平成26年3月12日~平成26年6月16日まで
担当は、「飴谷 隆」です。
施工は、片側交互通行となります。
通行中の皆様・近隣の皆様にはご迷惑をおかけしますが
工事のご理解・ご協力をお願いいたします。
2014.02.27
冬期間は、休みを頂きながら、施工してきましたが
砺波小矢部線も最終となってきました。
舗装工事を終え、区画線。保安施設工で終わりです。
あとしばらく工事にご協力をお願いいたします。
2013.11.21
2013.11.19
2013.10.07
2014.01.30
2013.10.18
2013.12.25
おはようございます
連日、寒い日が続いていましたね。
でも、今日は青空が広がっています絶好の舗装日和です
この天気を待っていました。先週から、天気予報にチェックを入れながら
富山戸出小矢部線(江波地内)では、車道表層の日をこの日と決めて工事を進めてきたんです。
よかったです。晴れて。。。
大きな舗装が終われば、あとは区画線。。。。
無事に、年末年始を迎えれそうです。
通行中の皆様。地元の皆様のご協力により、事故もなく工事を進めています。

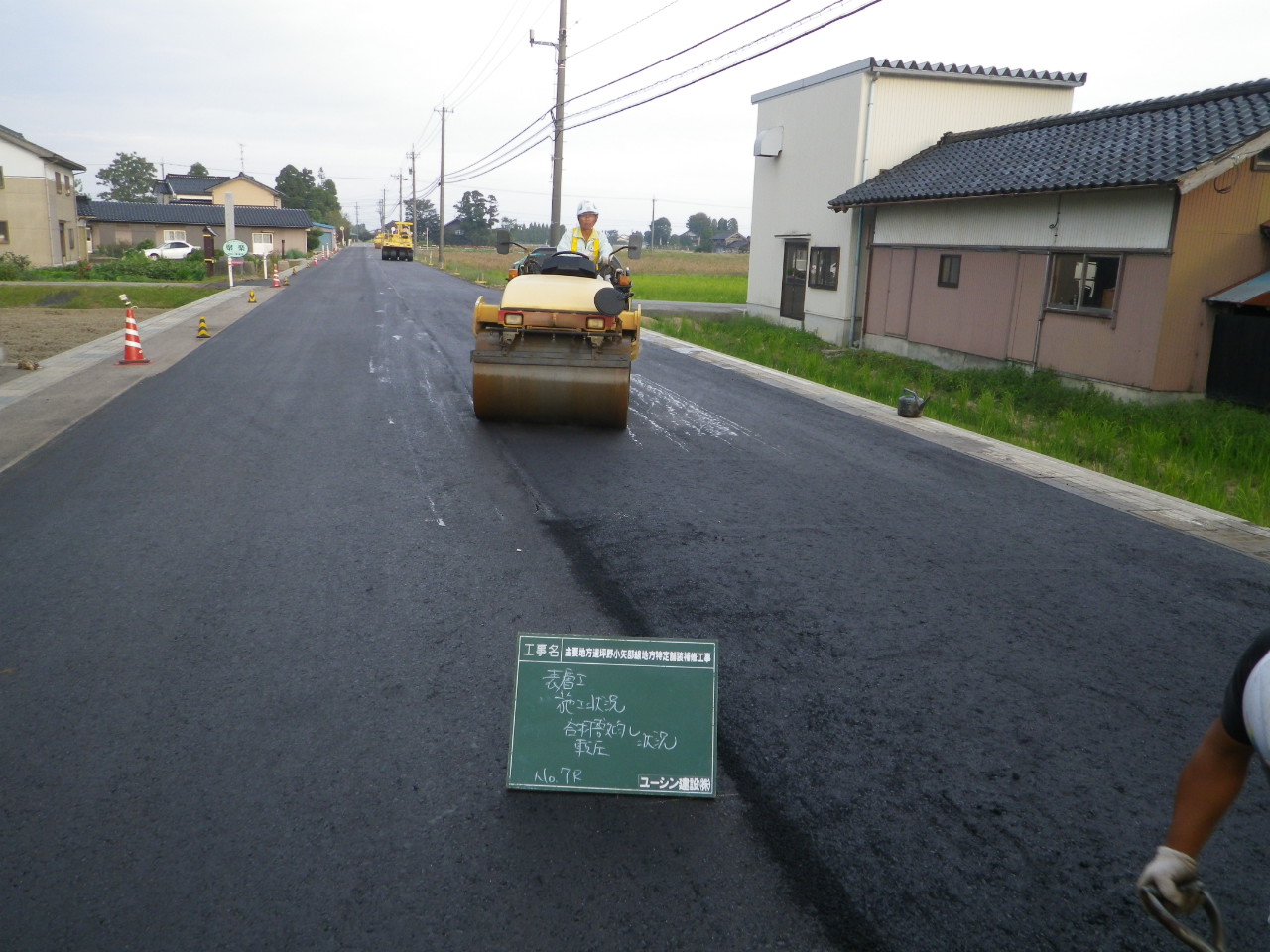

本日は、車道表層を行っています。2660㎡を予定しております。
ダンプの出入り・合材を積んだダンプがおりますので、誘導員の指示に従って通行願います。
工事のご理解・ご協力をお願いいたします。
2013.09.06
おはようございます。
中央町鷹栖線 中央町地内におきまして

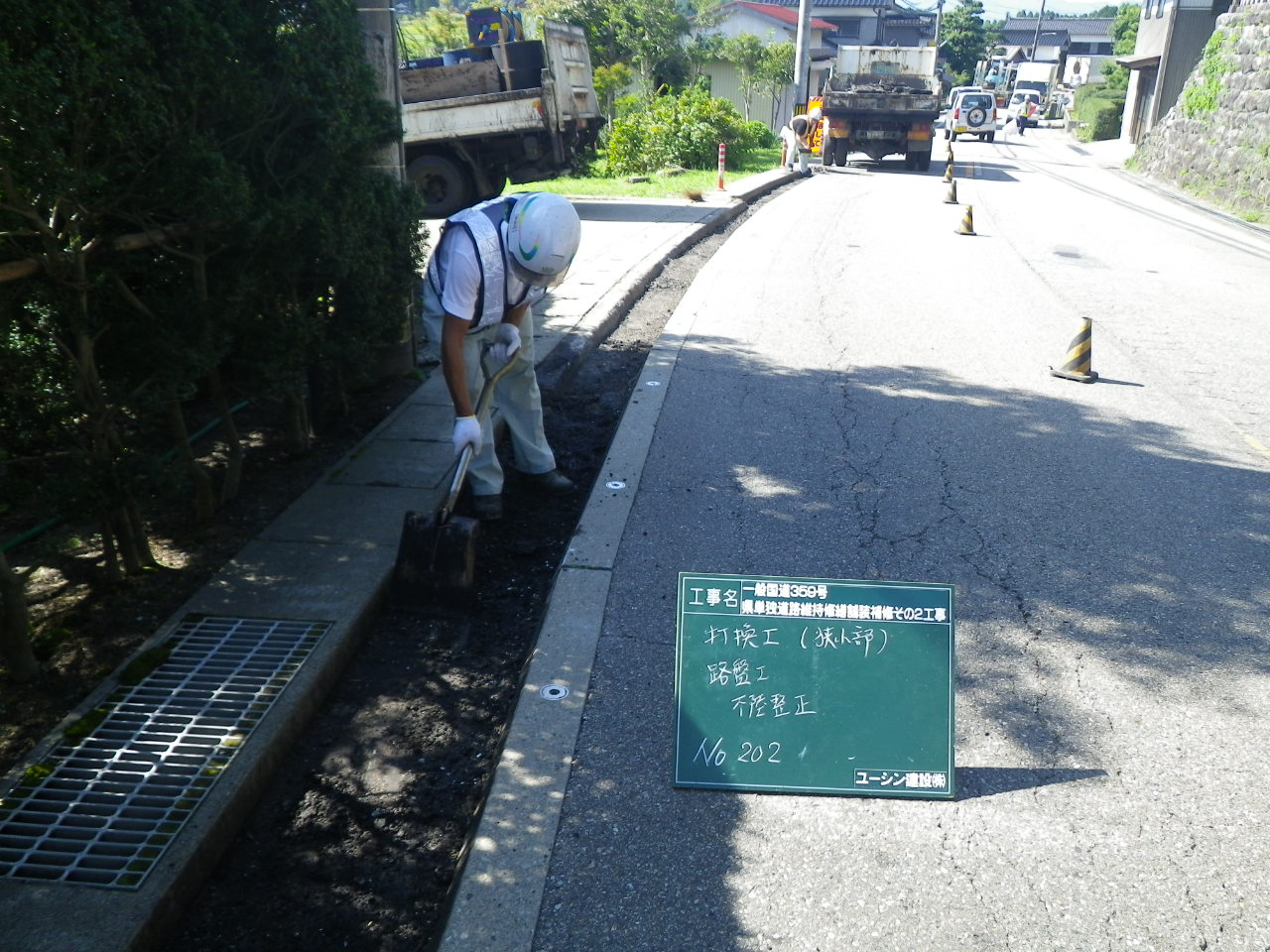

9月11日水曜日より、縁石工を行いますので、
地元の皆様・通行中の皆様のご協力をお願いいたします。
2013.08.07
2013.09.05
2013.07.08
2013.08.27
2013.08.21
おはようございます。
連日の暑さに・・・・・。負けそうです。。。。
富山戸出小矢部線では、昨日舗装工事を行いました。
う回路舗装になります。
工期は9月27日までとなっています。いましばらくの間、ご協力をお願いいたします。
舗装 スタートです

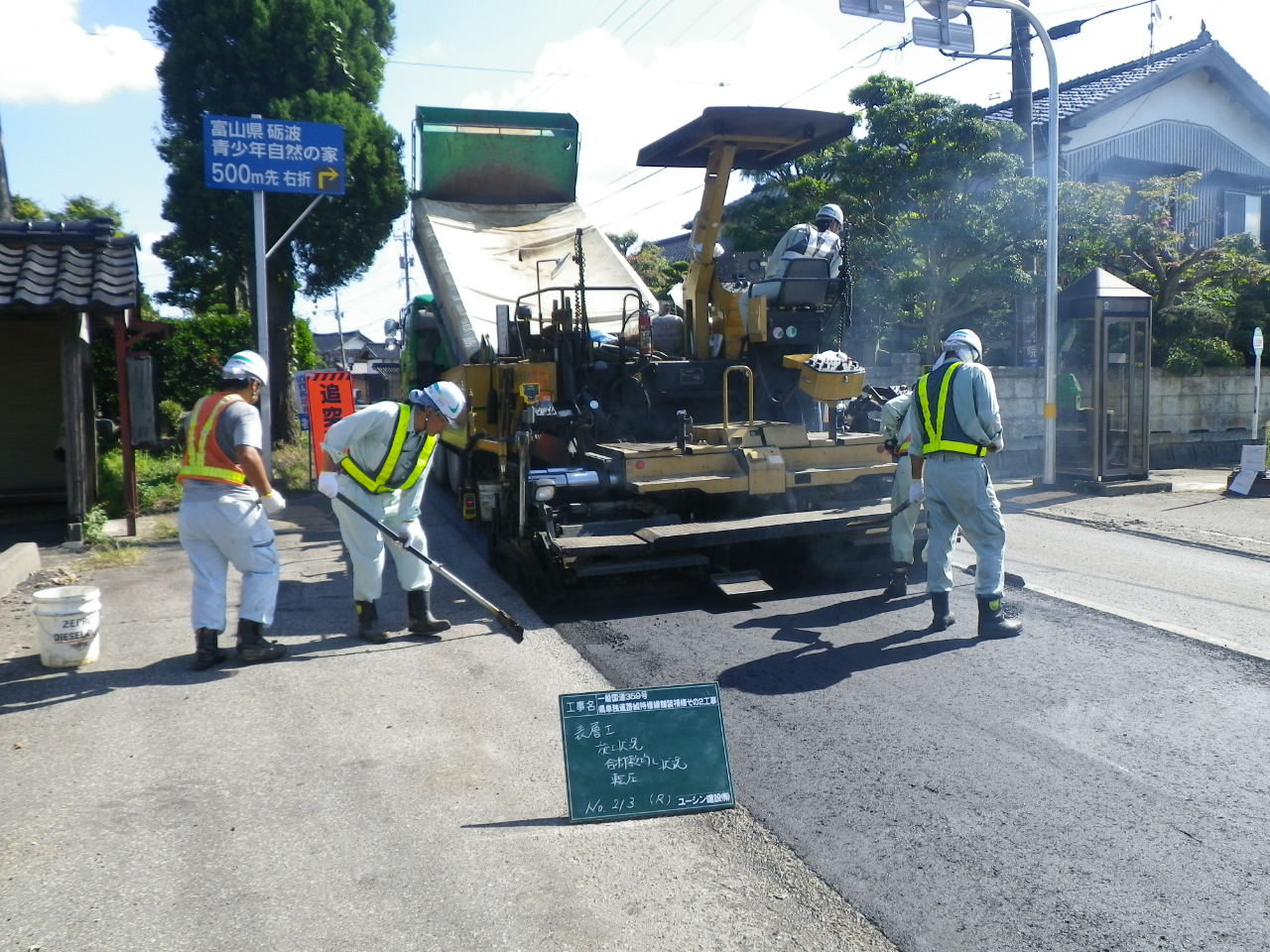

まずは、アスファルトプラントから合材が到着しました。
その時に、行うのが積載管理、オーバーしていないか確認します。
8t積みです。オッケーですね

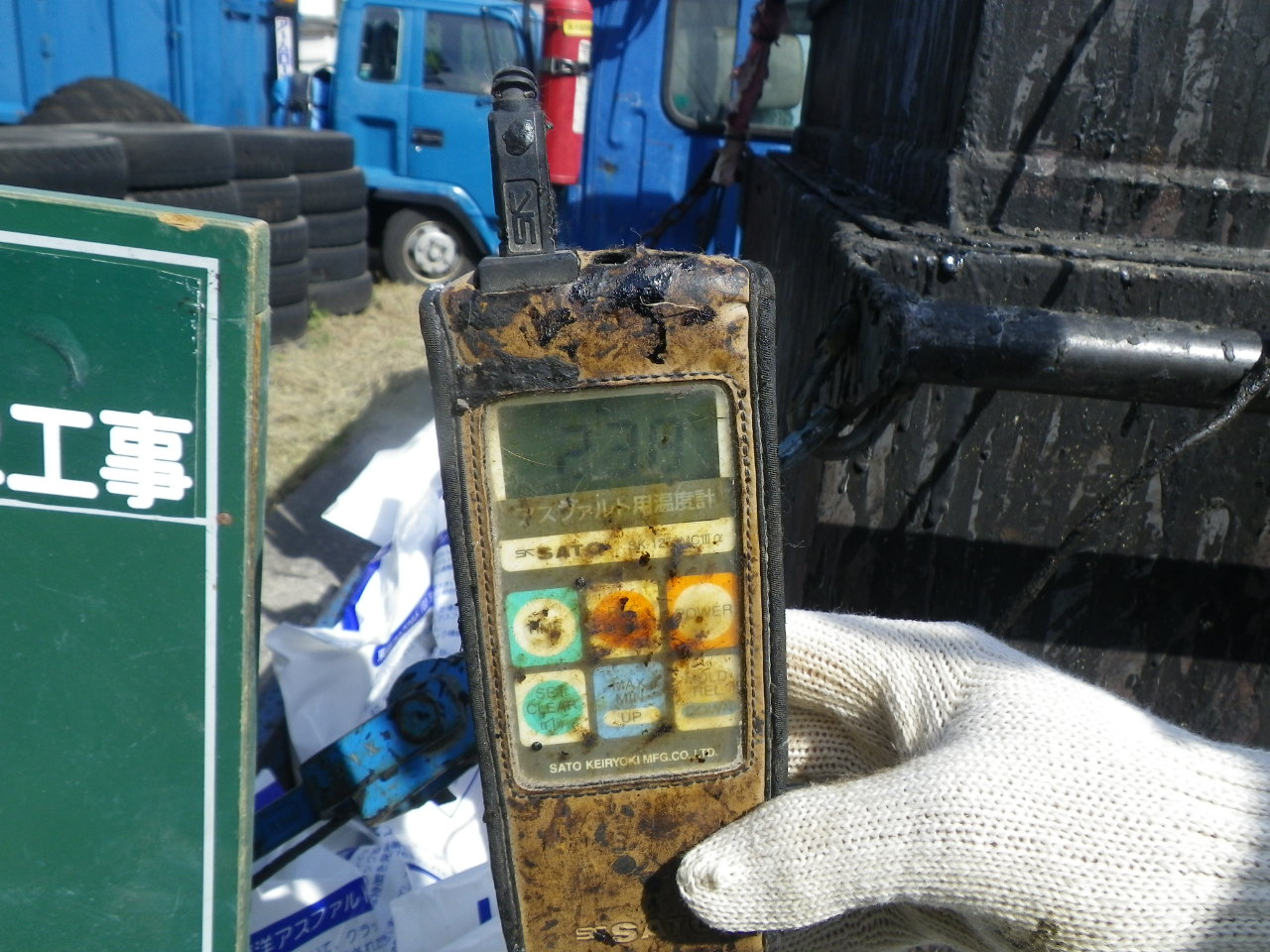

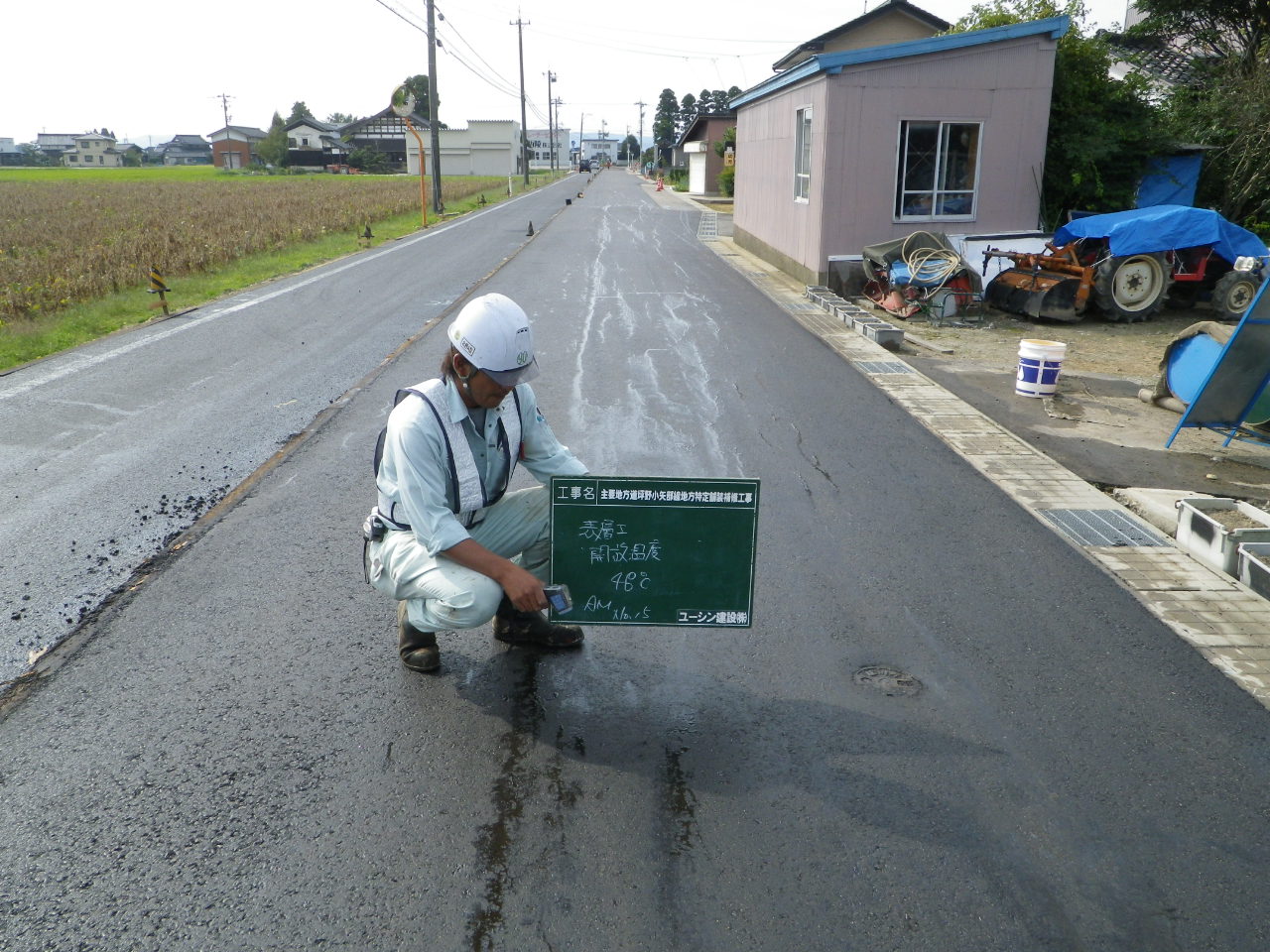

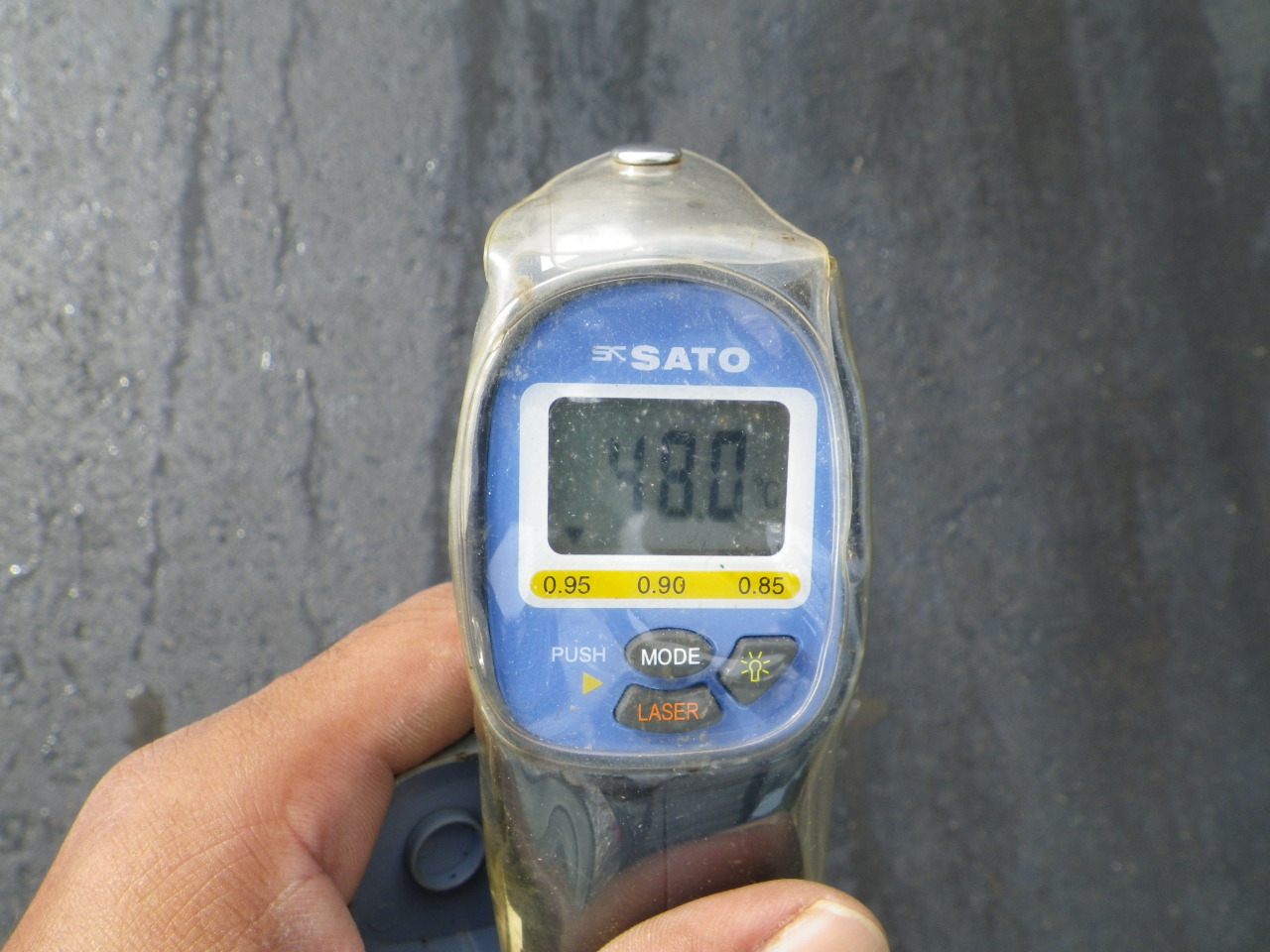

合材到着温度は、どうかな? 161℃ありました。
到着温度も重要なんですよ。 品質管理には欠かせません
舗設状況ですよ。
このほかにも、敷均し温度・初転圧温度・解放温度管理などがあります。
9月中旬ごろまで、舗装は続きますので
通行中の皆様・地元の皆様のご協力をお願いいたします。
2013.08.09
毎日、毎日 暑い日が続きますよね。。。。
皆さん、熱中症には、ご注くださいよ!!
本日、坪野小矢部線 千保地内におきまして、
表層工を行いますので、誘導員の指示に従い通行願います。
片側交互通行にて施工しております。
暑くて、イライラ、、、 イライラ、、、、、と思いますが、
スロー運転でのご協力をお願いいたします。
2013.08.02
富山戸出小矢部線の来週の予定をお知らせします。
来週は、上層路盤。 週末には、安定処理及び基層工となっております。
施工区間内は、誘導員の指示に従って、スロー運転で
ご協力をおお願いいたします。
2013.07.22
2013.07.16
2013.07.05
2013.07.01
富山戸出小矢部線工事
明日より、本格的に工事が始まりますので、ご協力のほど
よろしくお願いいたします。
誘導員の指示に従い、安全運転で通行願います。
2013.05.08
2013.04.08
2013.04.03
平成25年3月29日
富山県発注工事
主要地方道富山戸出小矢部線道路総合交付金舗装その4工事を受注しました。
場所は、砺波市江波地内 です。
通行量の多い路線工事となりますが、地元の皆様・通行中の皆様の
ご協力の程、よろしくお願いいたします。
工事担当は、飴谷 隆です。 社内では「飴ちゃん」です
2013.08.01
今週、表層工を完了する予定でしたが、
大雨のため、中止しました。
残りの表層を、明日8月2日を予定しておりますので、
ご協力をお願いいたします。
新湊庄川線は、お盆明け8月19日より、工事を再開しますが、
休工中は、看板などをよく見て、通行願います。
2013.07.31
天気が不安定ですよね。
今頃なら、セミがミンミンとうるさく感じるんですが、今年は、、、、弱いような気がしませんが??
明日は、天気も回復するようなので、坪野小矢部線千保地内におきまして、
工事を行います。
工種は、切削工です。何度もブログで紹介していますから、
もうお分かりですよね。

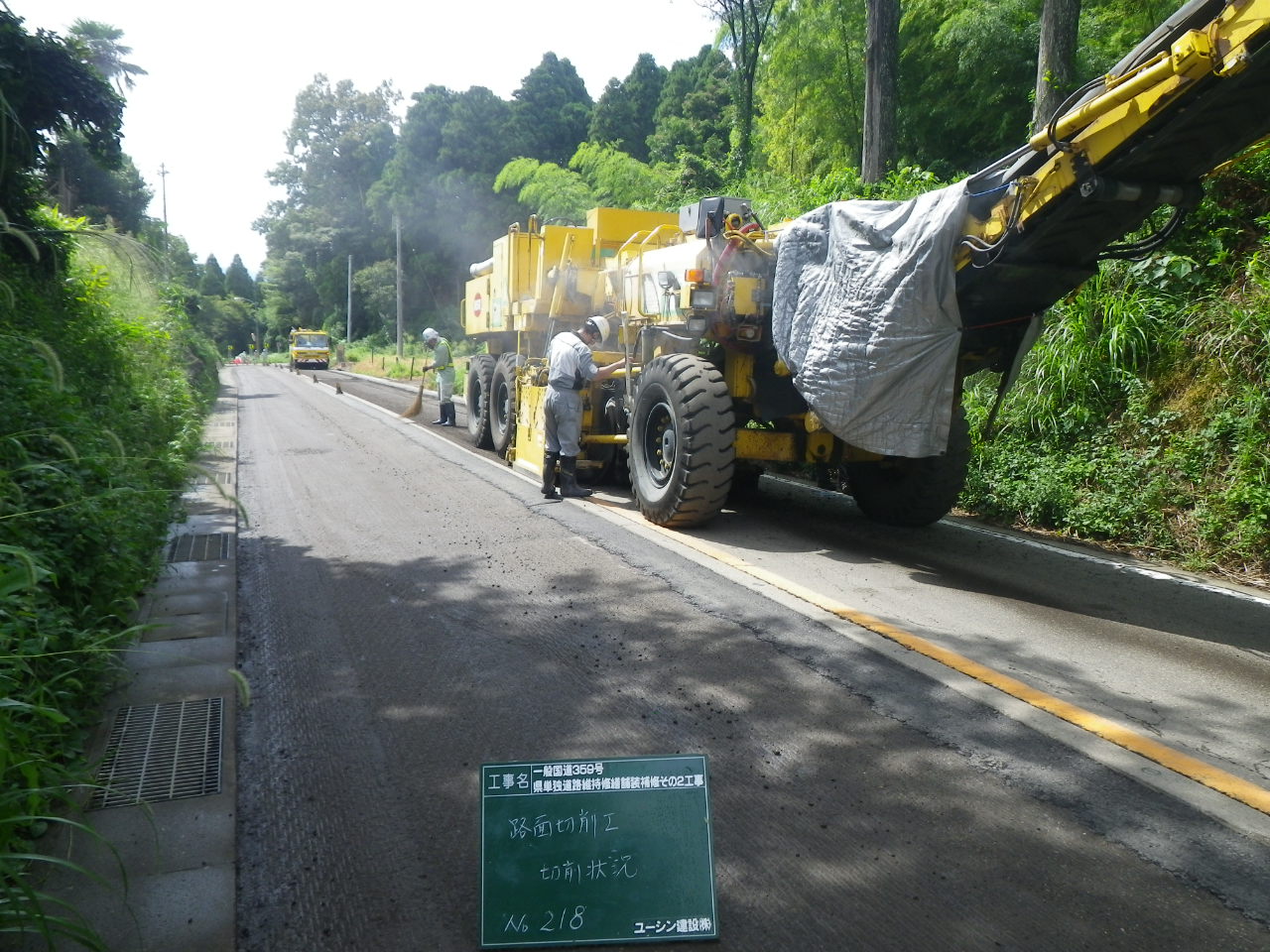

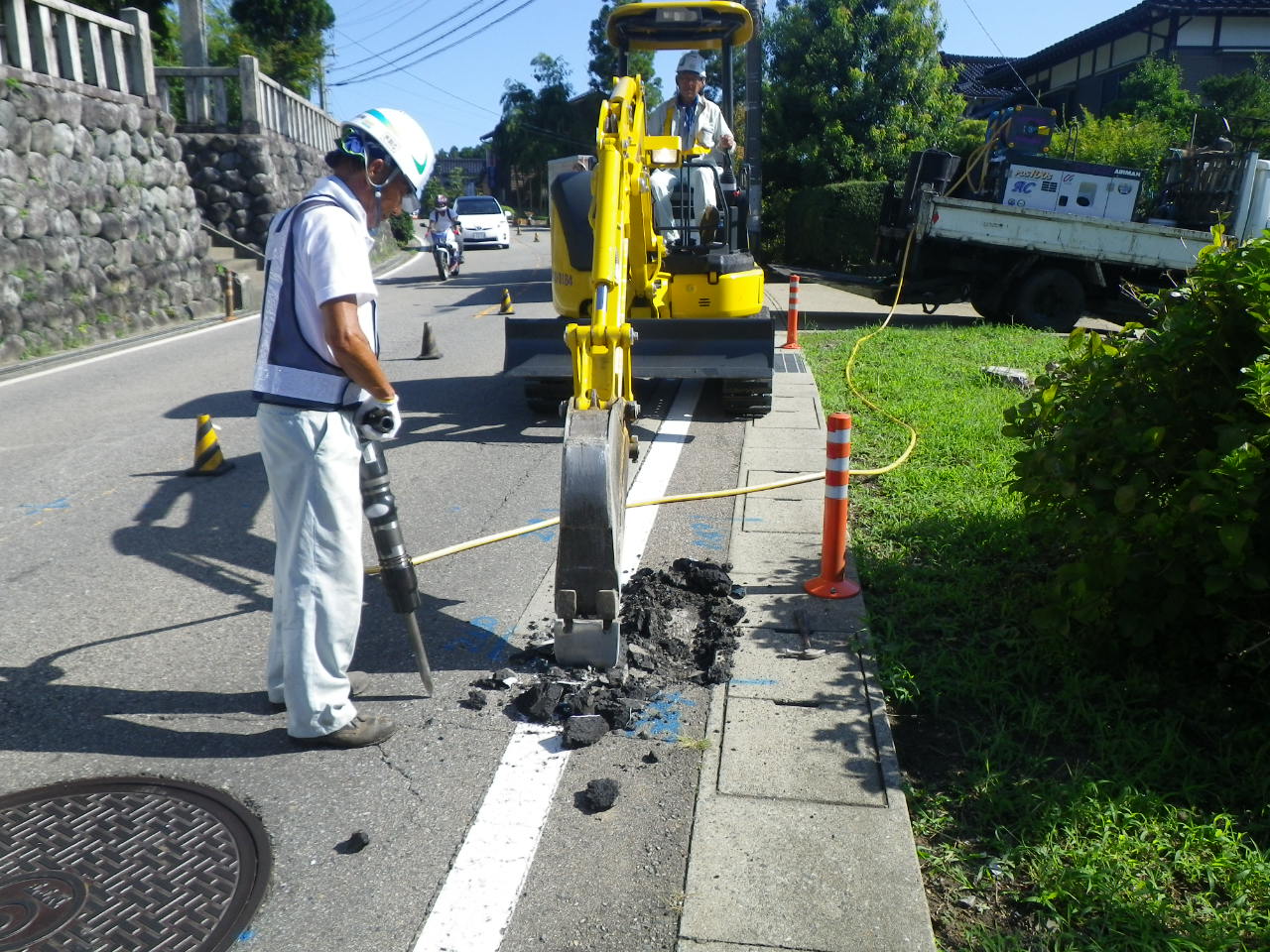

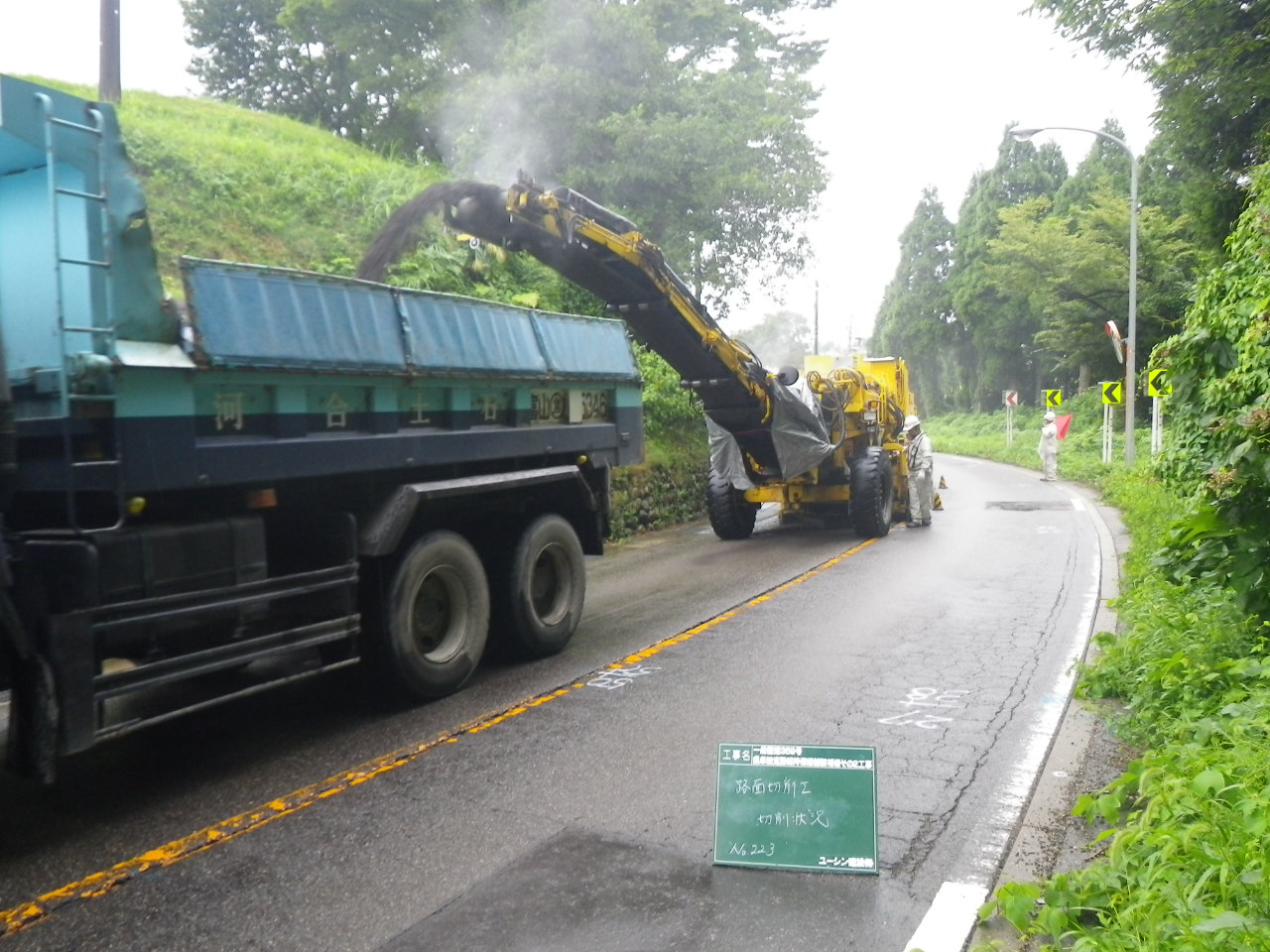

現舗設部分を切削機械により、削り取っていきます。
明日は、大型ダンプおよび切削機械が現道にいますので、皆さん
誘導員の指示に従って、通行願います。
工事は、8月19日までとなったいます。
予定では、お盆前までには、区画線を完了する予定ですので、
お急ぎとは思いますが、工事のご理解・ご協力をお願いいたします。
2013.06.14
昨日の日照りはなく、今日は、曇り模様でも、湿度は高い
本日、359号線となみ町地内の完成検査が行われました
工事の期間中、ご協力ありがとうございました
無事に検査も終わり、担当者もホッとしております。
その時の様子を紹介しますね。

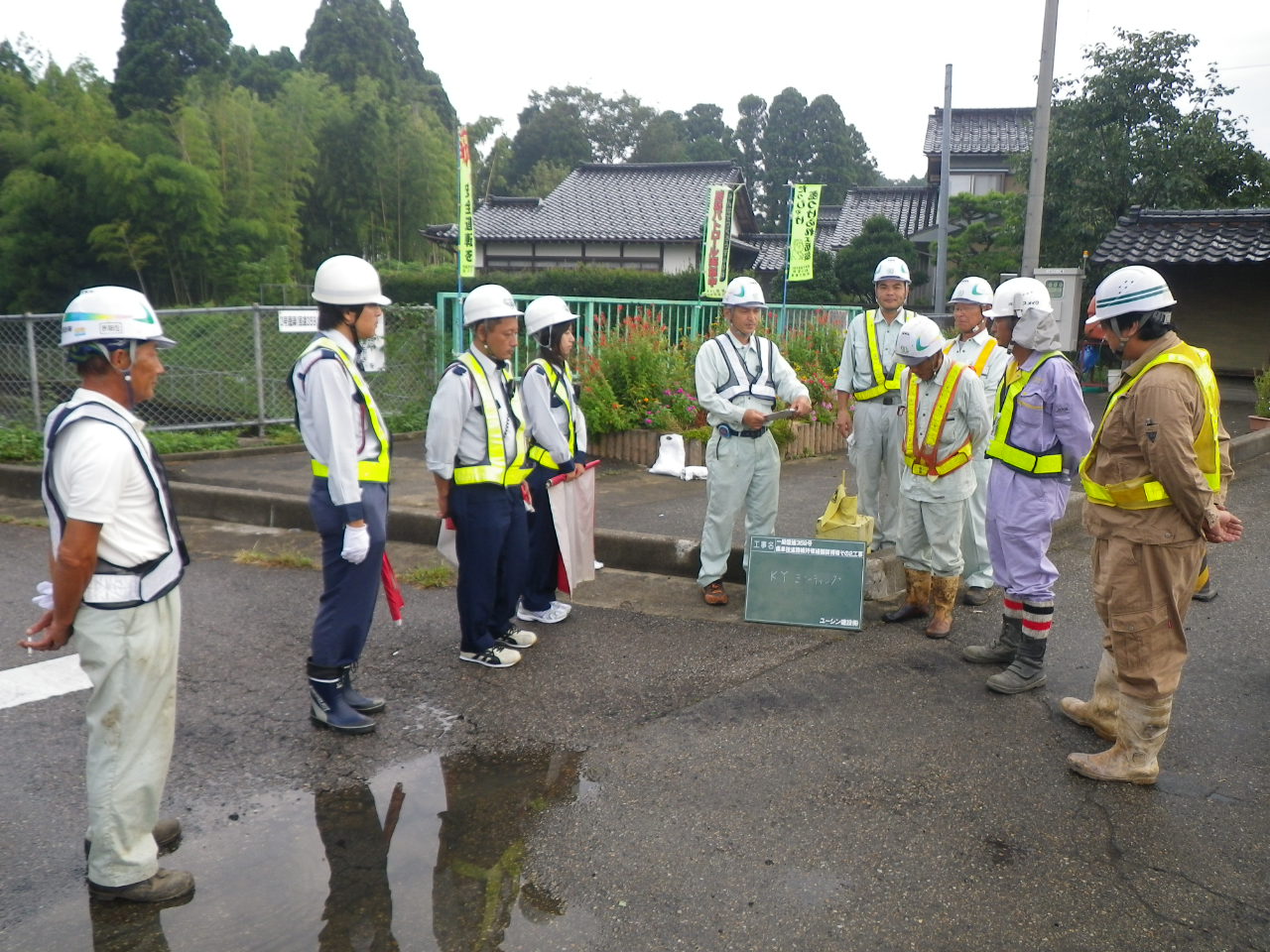

まずは、書類の検査からです。
左から、監督員(杉原氏) 検査官(齋藤氏) そして竹中です。
書類は、あるかな? 規格値は。。。 社内規格値は。。。。
どうかな・・・。 次見てみよう って、話してるのかな??
書類も終わって、次は現場へと移動です。

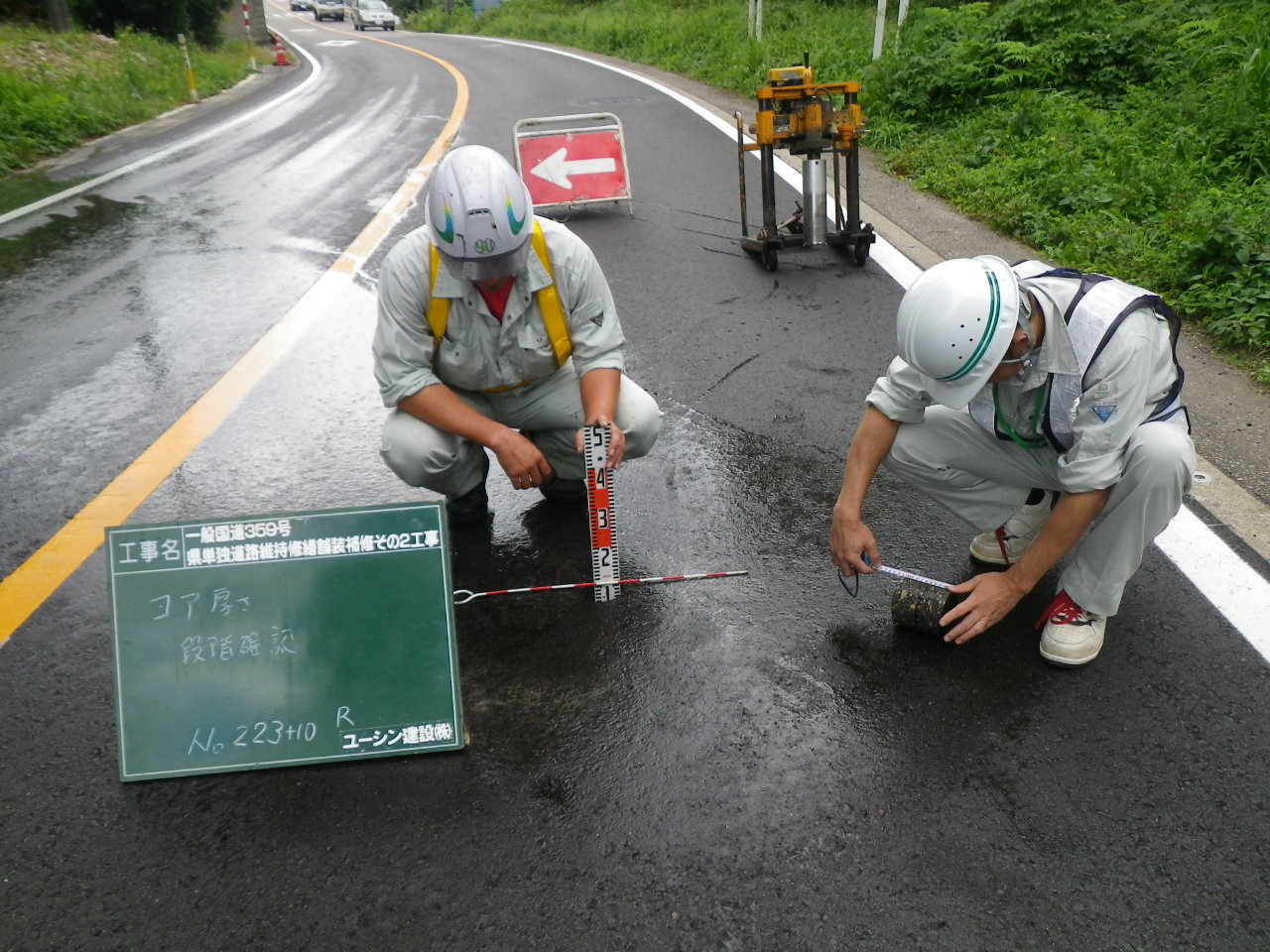

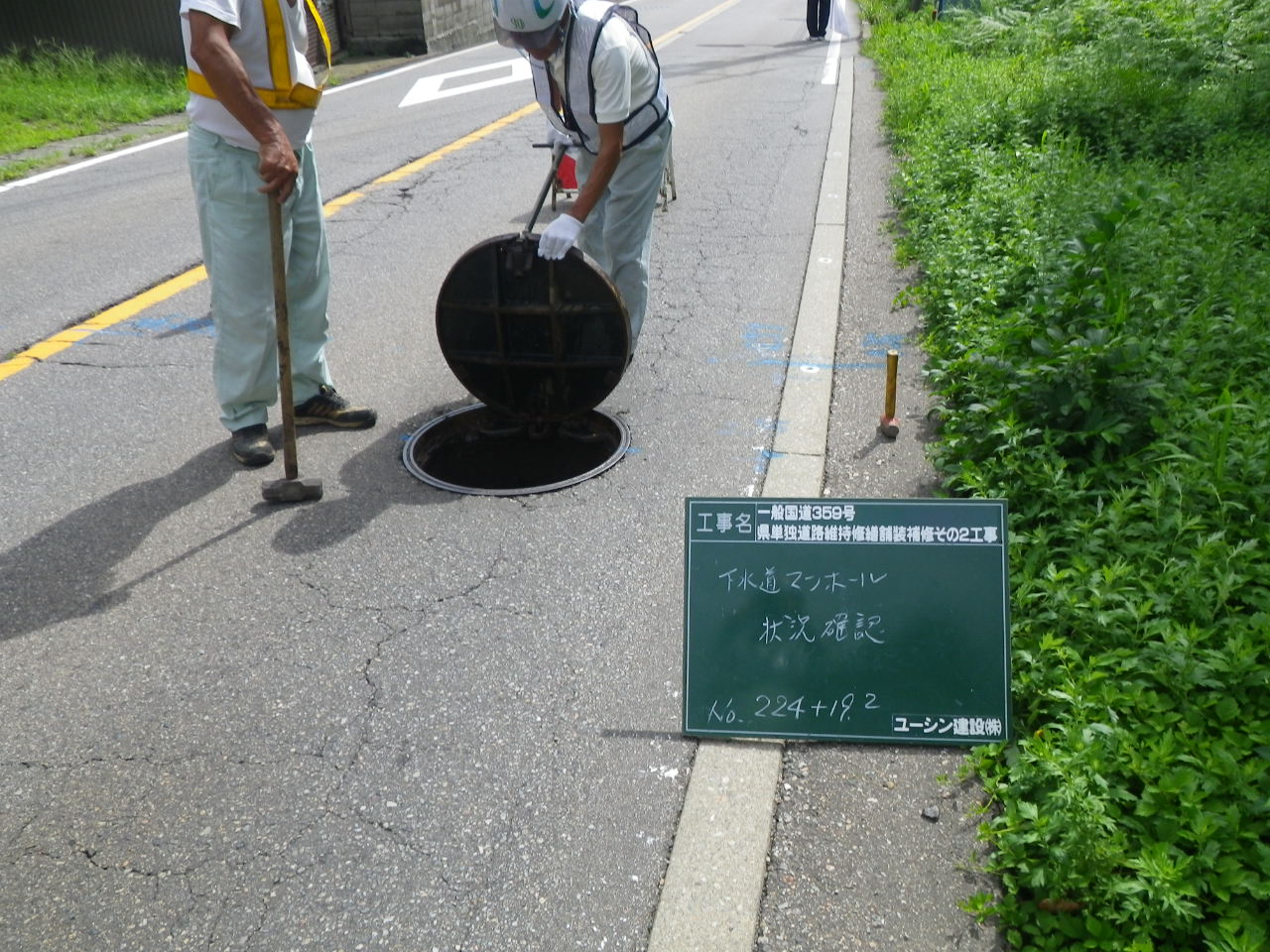

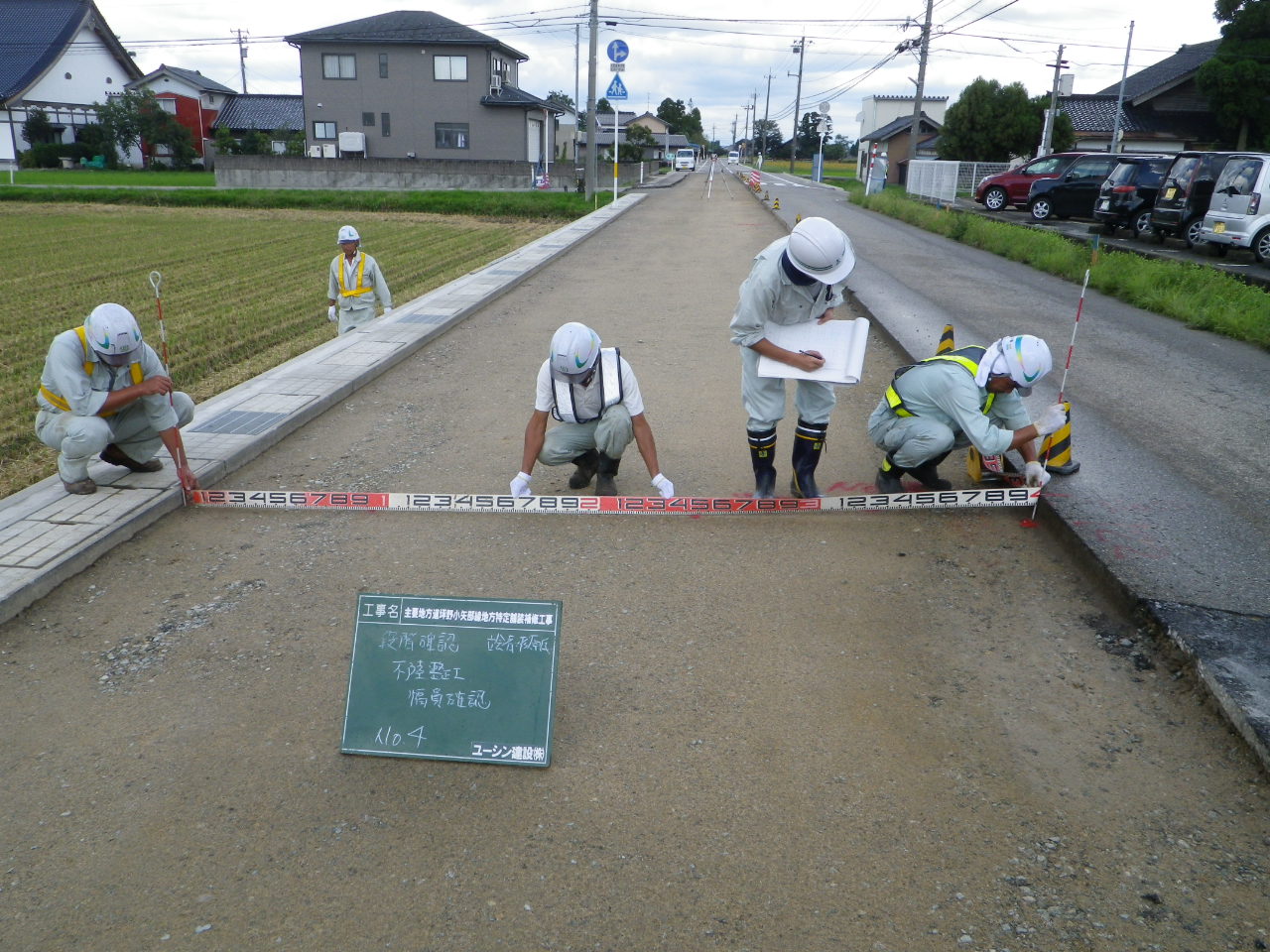

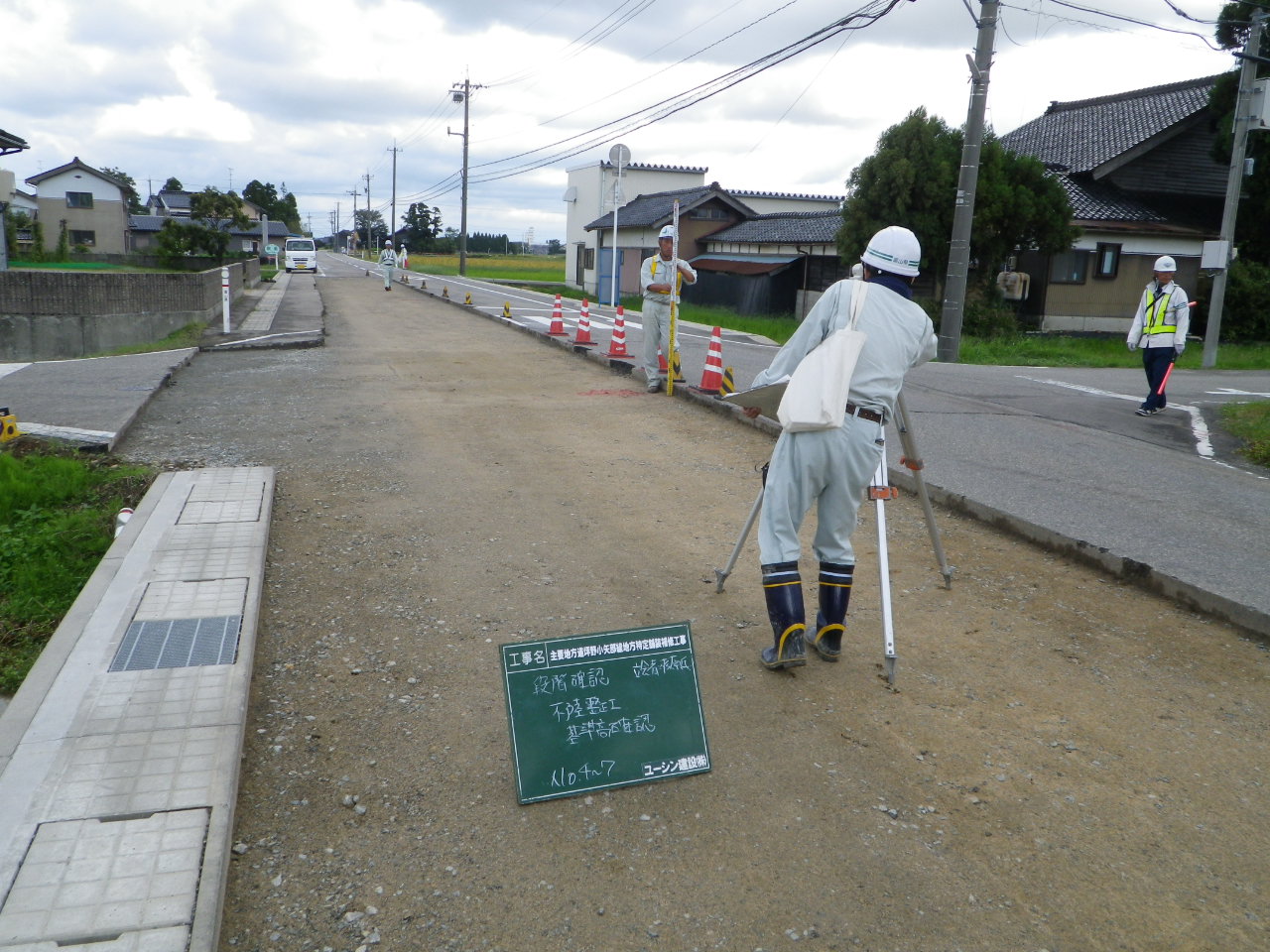

幅員・延長・区画線・高さを確認です。

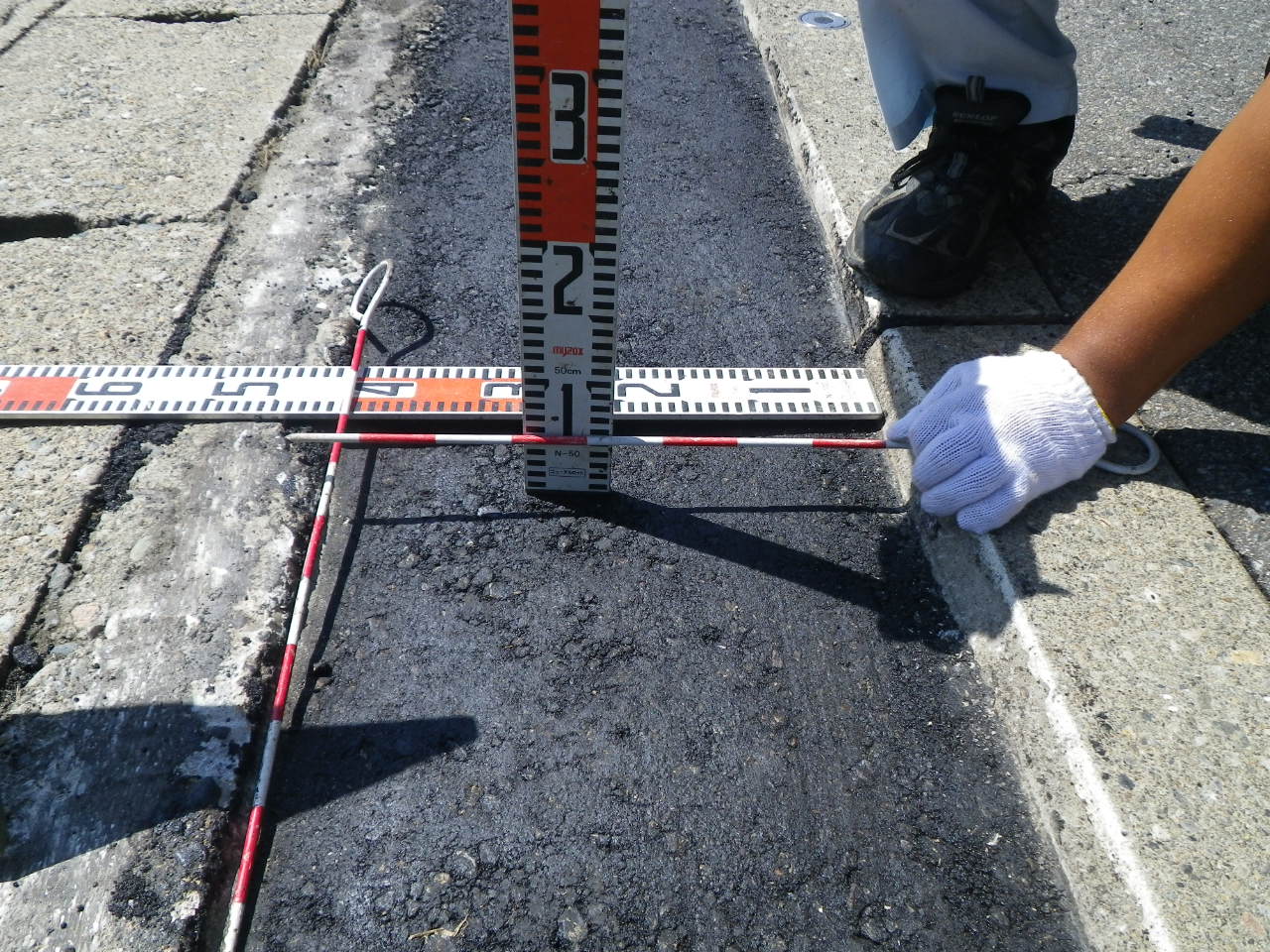

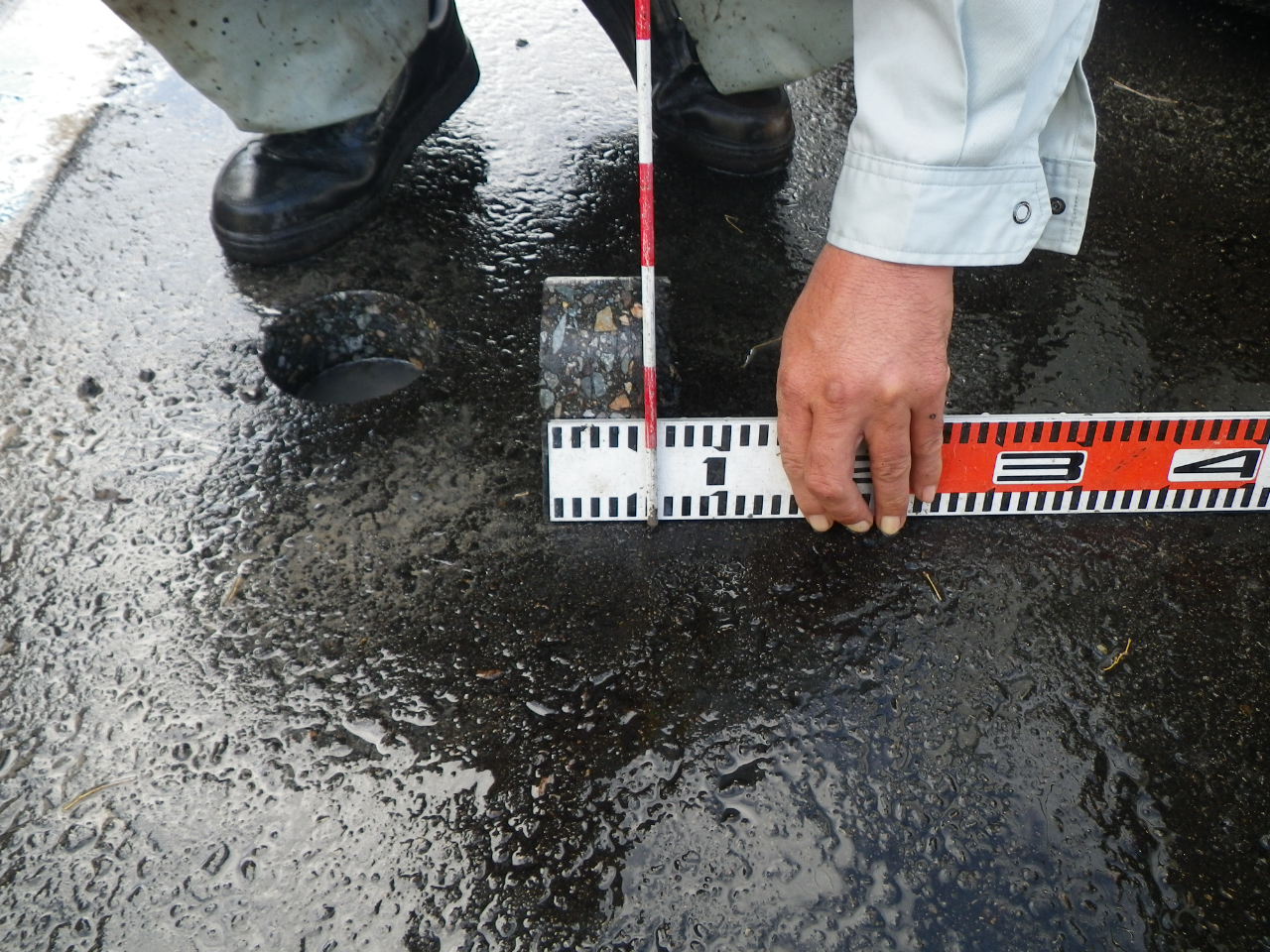

区画線の幅を確認中 測点地点のコアの厚さ確認
完成検査で、緊張気味の社員も。
路肩に咲く一輪の花に心癒され、一瞬、気が緩みふと見入るときです
無事に検査も終わり、解放
全員で一礼 工事期間中、事故もなく無事に終わりました。
ありがとうございました。
2013.06.10
2013.06.07
おはようございます。
本日の朝の天気は、曇り
砺波細入線五郎丸地内では、表層工を予定通り行っています。
前にも、言ってましたが私も一番好きな工程部分です
基層工は、まだ感動はしませんが、表層工が終わって区画線を設置した後
サイコーです
9時より規制開始午後の5時には解除となる予定ですので、
近隣の方、通行中の皆様に多大なるご迷惑をおかけしておりますが、
仕上がり工事を想像しながら、片側交互通行での待ち時間考えてね

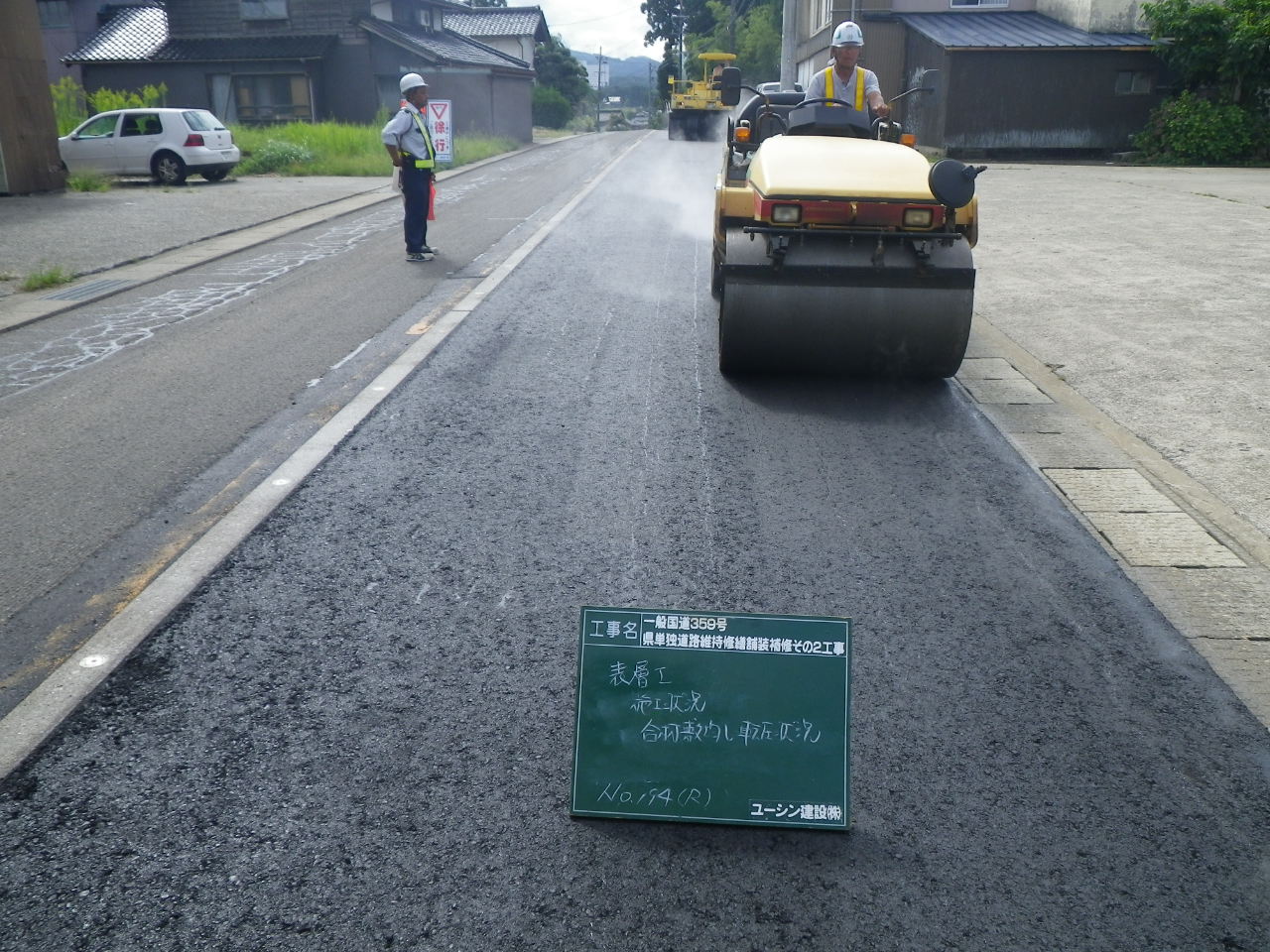

表層工は、本日のみ 明日は、区画線設置を予定しております。
工期は6月21日までです。
あとしばらくの間、ご協力をお願いいたします。
2013.06.06
こんにちは

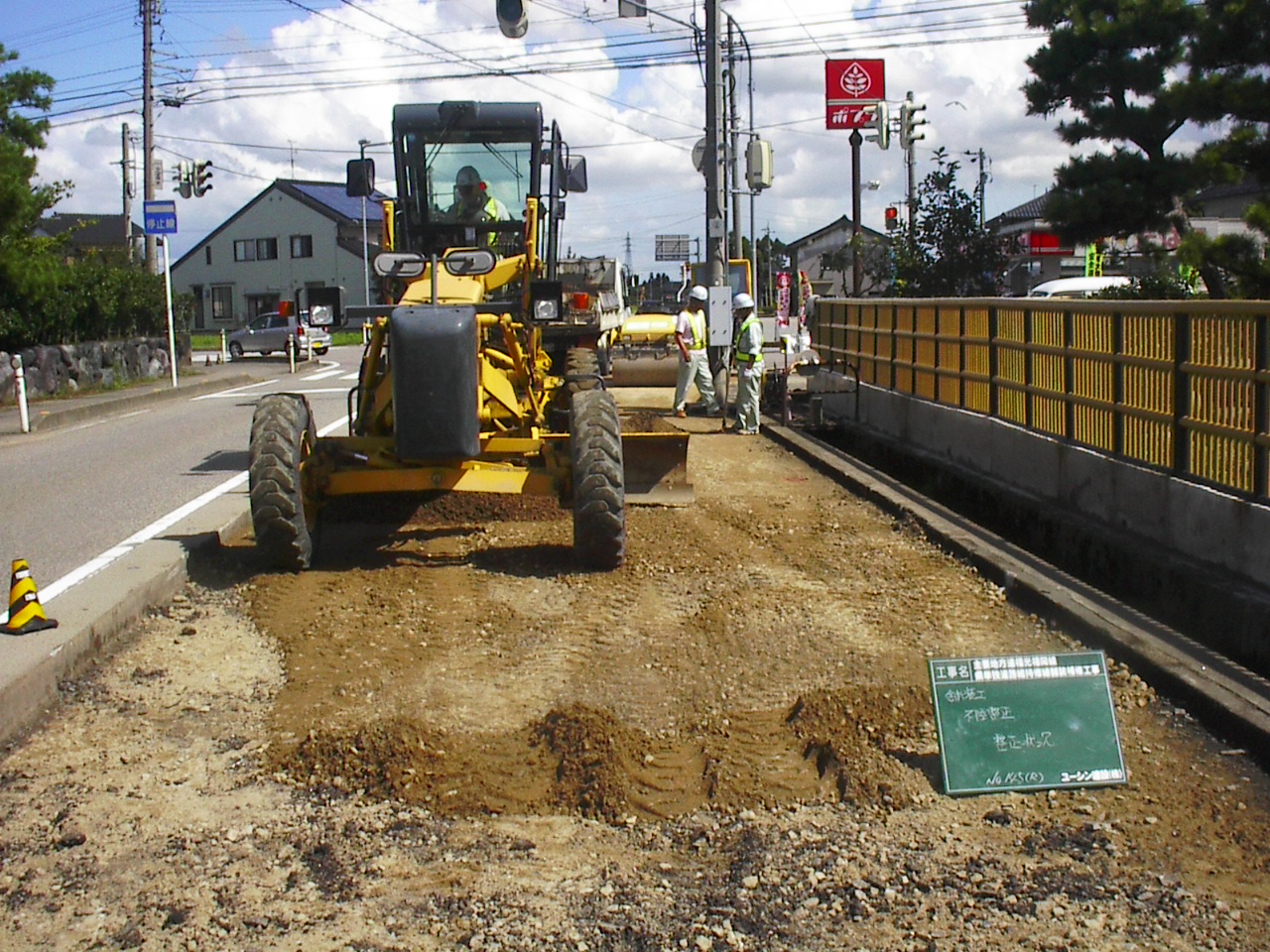

本日も、砺波市五郎丸地内におきまして舗装版掘削積込・不陸・安定処理・基層工の工事を行っております。
お急ぎのところ、申し訳ございませんが工事のご理解・ご協力をお願いいたします。
工事をしているところを、通過するとこんな場面を見ませんか

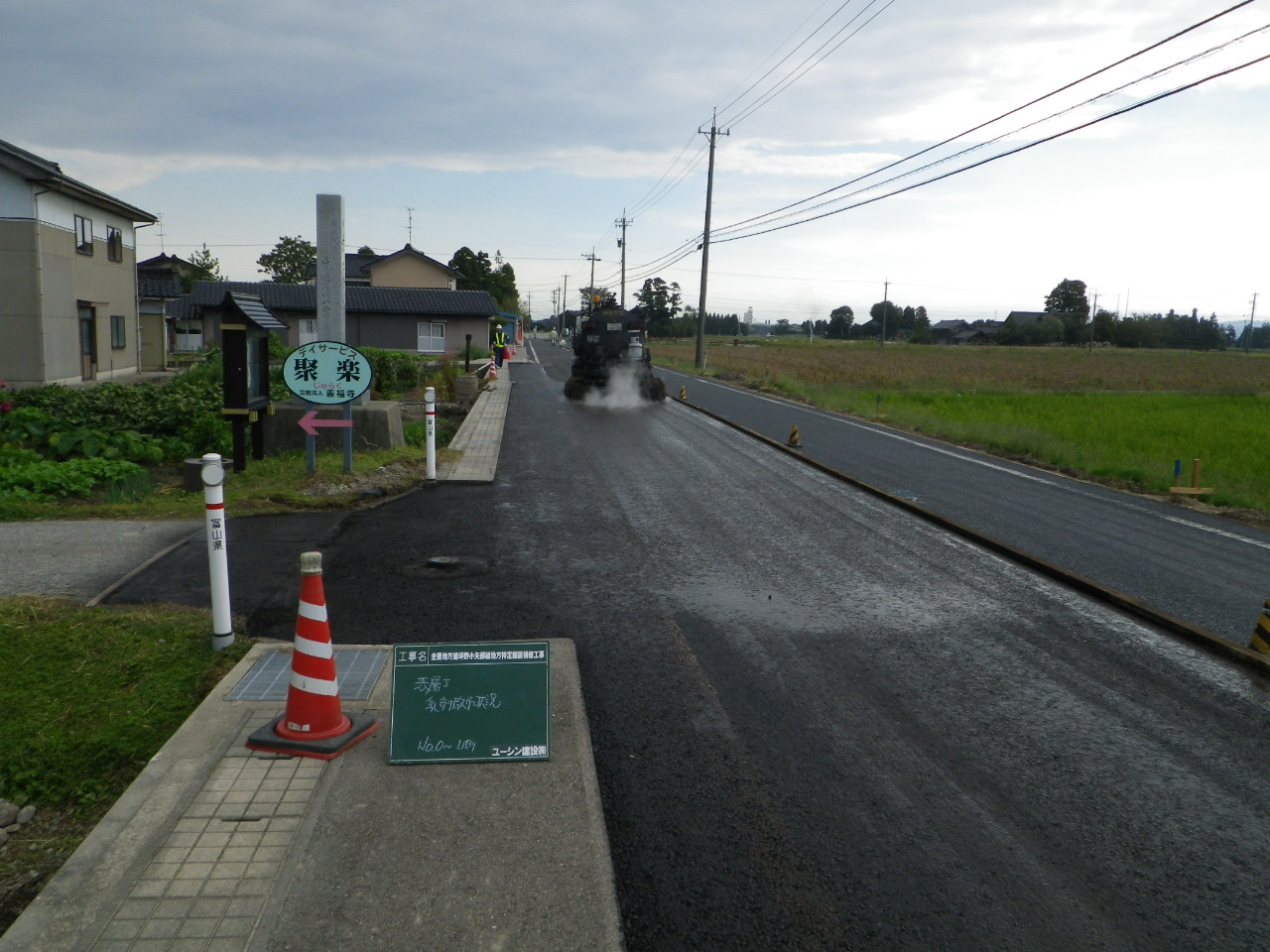

プライムコート(PK-3)を散布中です。よく乳剤と呼んでます。
散布すると黒色になる 散布前は、褐色 不思議ですよね。
なぜ散布するのか それは。。。。。。。。
①路盤の表面部に浸透して、その部分を安定
②路盤からの水分上昇を抑える
③路盤とアスファルト混合物とを仲良くさせる でしょうか。。。
すいません。私の解る範囲で書きました。
次は、これ また、散布してます
今度は、タックコート(PK-4)です。
新たに、舗設するアスファルト混合物とその下の、安定処理・基層の上にまくものです。
既設の混合物と次に舗設する混合物とを仲良くさせるんです。
乳剤にも、色々と種類があるようですがPK-1~PK-4
まだ、あるみたいです

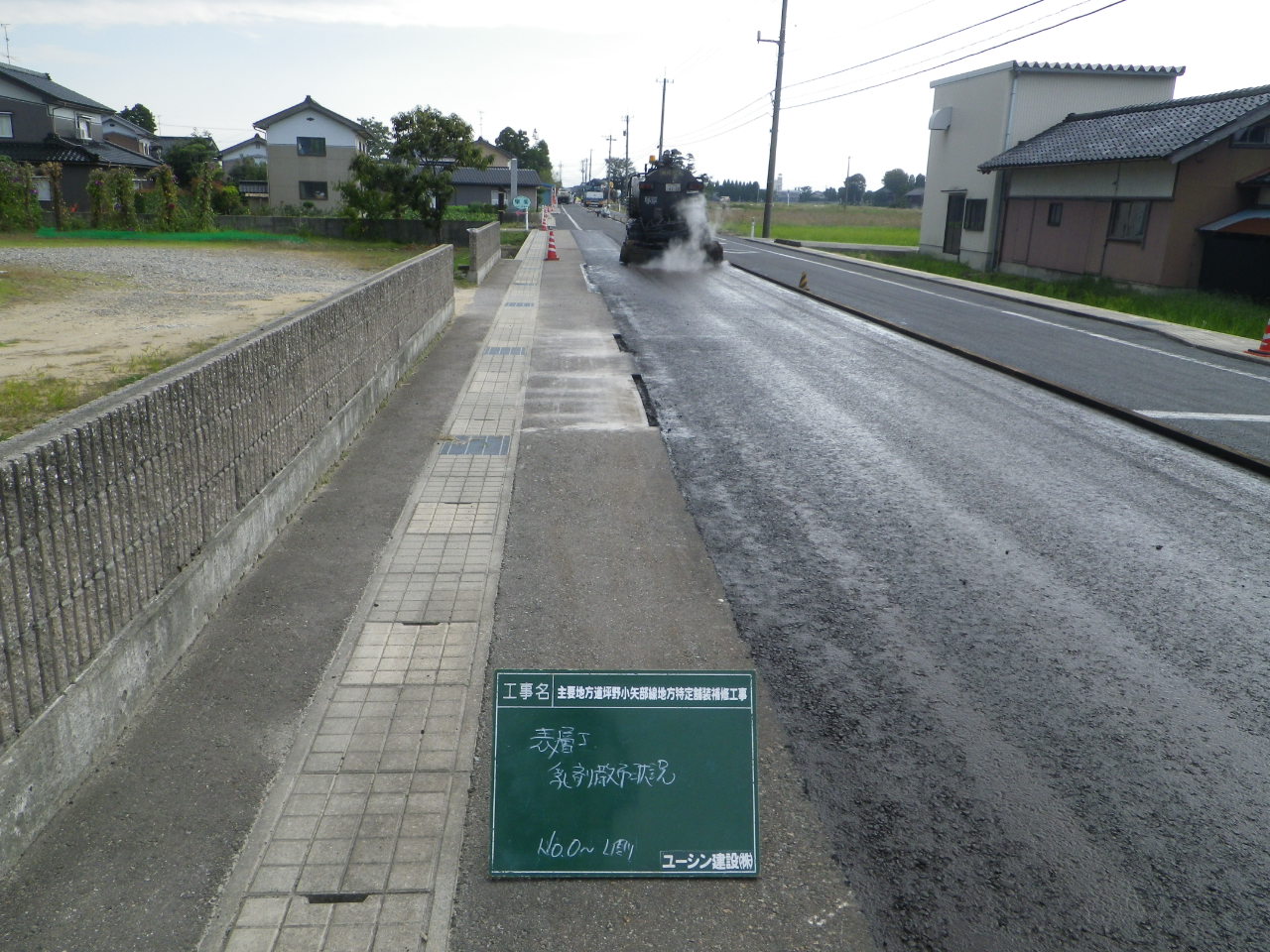

明日、表層工を行いますが、
今度散布する乳剤は、また違うんです。
ファームゾールという改質乳剤をしようします。この乳剤は、合材運搬車のタイヤに付着しないよう
その対策に使い始めました。。もう何年も前から使用しています
せっかく、最後の表層工で、運搬車のタイヤに付着しないようにと石灰をまいて、わざわざ路面を
汚すこともないと!! 始めたのがファームゾールです
本日は、このへんで。。。。。。
2013.06.04
こんにちは
今週の天気は、晴れ模様
よかったです 北陸地方は、まだ梅雨入りはしていないようですね。
今のうちに、舗装工事がうまく進めばと思っております。
昨日より、砺波細入線五郎丸地内では、舗装版剥ぎ取り、不陸・安定処理・基層工と
工事を行っております。
今週末は、表層工を予定しておりますので、
通行中・地元の皆様には、ご迷惑をおかけしますが、
工事のご理解とご協力をお願いいたします。
新入社員の開發君も頑張っています。
基層工が終わった後、擦り付けを行いますが、プレートをうまく使って
転圧をかけています。
先週、一週間は、車両系建設機械の講習に行って、資格もしっかりと
取得してきました(無事合格)
2013.05.29
2013.05.29
おはようございます。
暑い日々が続いていましたが、今日はその暑さも和らぎ雨です。
近畿東海では梅雨に入りましたよね。北陸もそろそろでしょうか
昨日より、工事を始めた砺波細入線五郎丸地内ですが、
雨のため、本日の工事は中止となります。
段差がありますので、通行には十分注意願います。
昨日の施工状況です
現舗装版を掘削積込状況 上層路盤の不陸整正状況
ここまでは、最近の工事と同じですよね。
砺波細入線は、ちょっと違う材料を使います。
アスファルト安定処理です。 基層工・表層工と同じ施工で行います。
見た目、おんなじ
アスファルト安定処理は、上層路盤工なんです。
砕石の中に舗装用アスファルトを基層・表層に使う時よりも少ない量を
混ぜ混ぜしてある材料を使用します。だからサラサラ感がありますね。
トリートメントでいうと、安定処理はサラサラタイプ。基層・表層はしっとりタイプかな
大型車両が多い、道路では安定処理をしますよ。
その後、基層工・擦り付けを行い昨日の施工箇所は、終了です。
天気により、施工が延期なったりしますが、通行中の皆様、地元の皆様の
工事のご理解・ご協力をお願いいたします。
2013.05.27
天気が続き、舗装工事が順調に進んでいますが、
明日、5月28日より五郎丸交差点より、富山方向にて、工事を行いますので、
通行中の皆様、地元の皆様にはご迷惑をおかけいたしますが、
工事のご協力をお願いいたします。
片側交互通行により、舗装版剥ぎ取り、積み込み、不陸、安定処理、基層工と
進めてまいります。
約19m、両側車線を行います。
2013.05.27
毎日暑い日が続きますが 皆さん大丈夫
5月中旬より、工事が始まりましたとなみ町地内ですが、
片側交互通行制限の工事は、ほぼ終了しました。
お急ぎのところ、ご迷惑をおかけしましたが、皆様の協力により、
大型機械搬入による、施工は終わりました。
あとは、測量他が何日か続くかと思いましが、あとしばらくお待ち願います。
後日、完成した写真を紹介したいとおもいます。
2013.05.24
2013.05.24
良い天気が続き、舗装工事を行っている当社としては、大変ありがたいことです。
お陰様で、国道359号線となみ町地内工事は、順調に進み明日最終表層工となります。
その後、区画線設置へと入りますので、しばらくご協力願います。
本日は、レーキマンについて、お話ししましょう。
アスファルト舗装が、平らなのは、アスファルトフィニッシャーで舗装しますので極端な凸凹は
出ません。しかし、既設構造部への擦り付けとかマンホール部分、センタージョイント部分など機械では、敷き
ならすことができない部分があります。

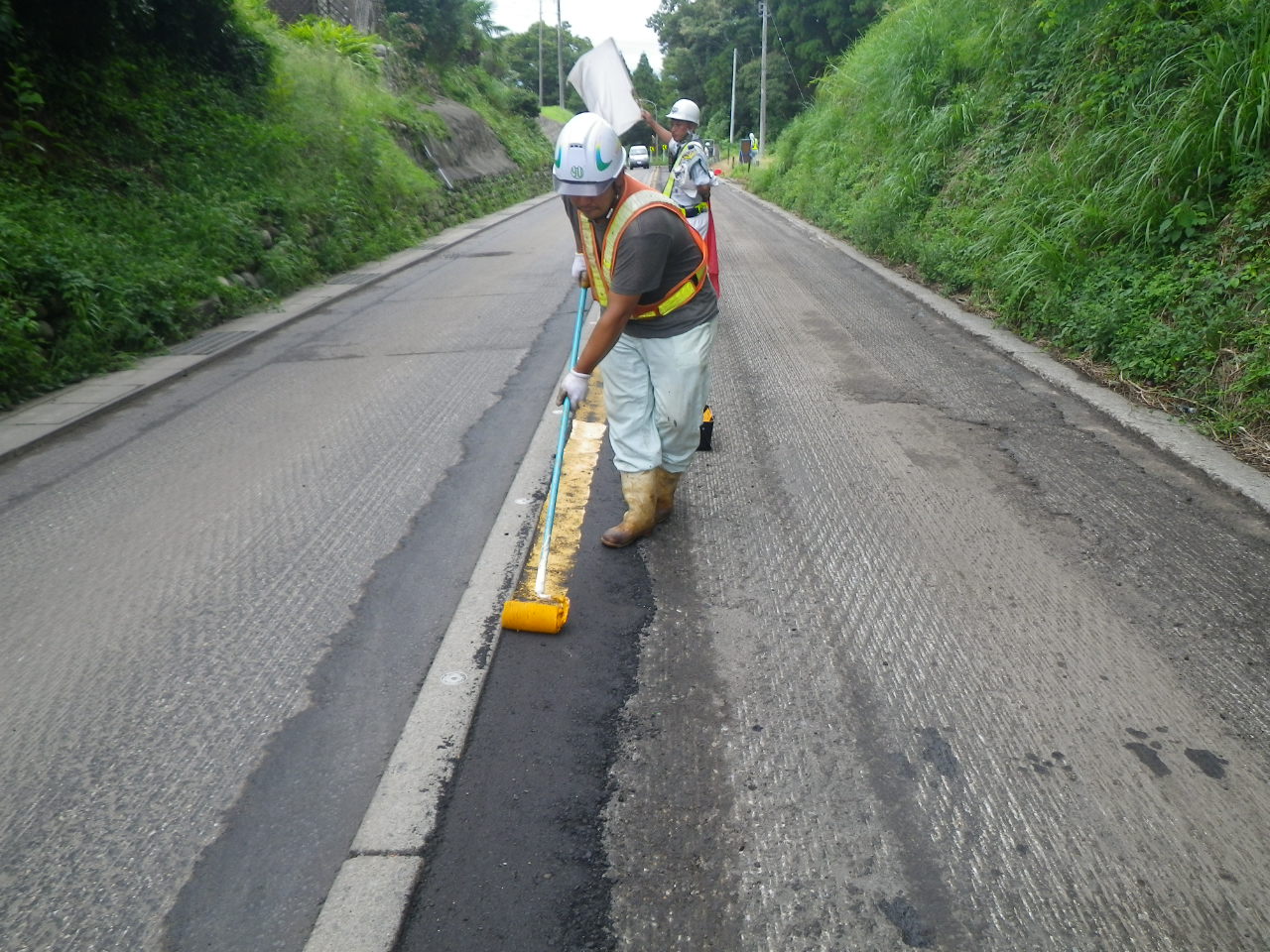

ここで、大活躍を見せるのがレーキマンです。工事の仕上がりが良くなるのもレーキマンの腕と
言ってもいいくらいかと思います。
↑ レーキマンです ↑ ここの部分
高いんです

既設構造物とか、ジョイント部分等の同じ高さにしていては、たいへんです
転圧を行う重機が、後ろで待ってます
重機により重さが異なるため、長年の勘により合材を盛っていきます。
初期転圧、二次転圧と続き、ジョイント部分・構造物との高さがマッチします。
実は、私もやらせて頂いたことがあるんですが、合材がゆうこと聞かないし合材が重く
感じられ、即、失格でした 速さと技ですね
みんな、重機にも乗れるし、万能マンばかりです
週末を迎え、お出かけの方も多いかと思いますが、工事のご協力を
お願いいたします。
2013.05.15
今日は、さむっ
ついつい、手が伸びるエアコンのスイッチ
雨は降らずとも。。。。。。気温がヒッくい
体調管理には、じゅうぅぅぅぅーぶん 注意してください!!
今週は、国道359号線となみ町地内において、施工が続いています。
ご迷惑をおかけしております。
今日は、廃材についてちょっとだけ勉強です。
工程において、一日の施工班荷が決めら、重機担当者と打ち合わせが行われ

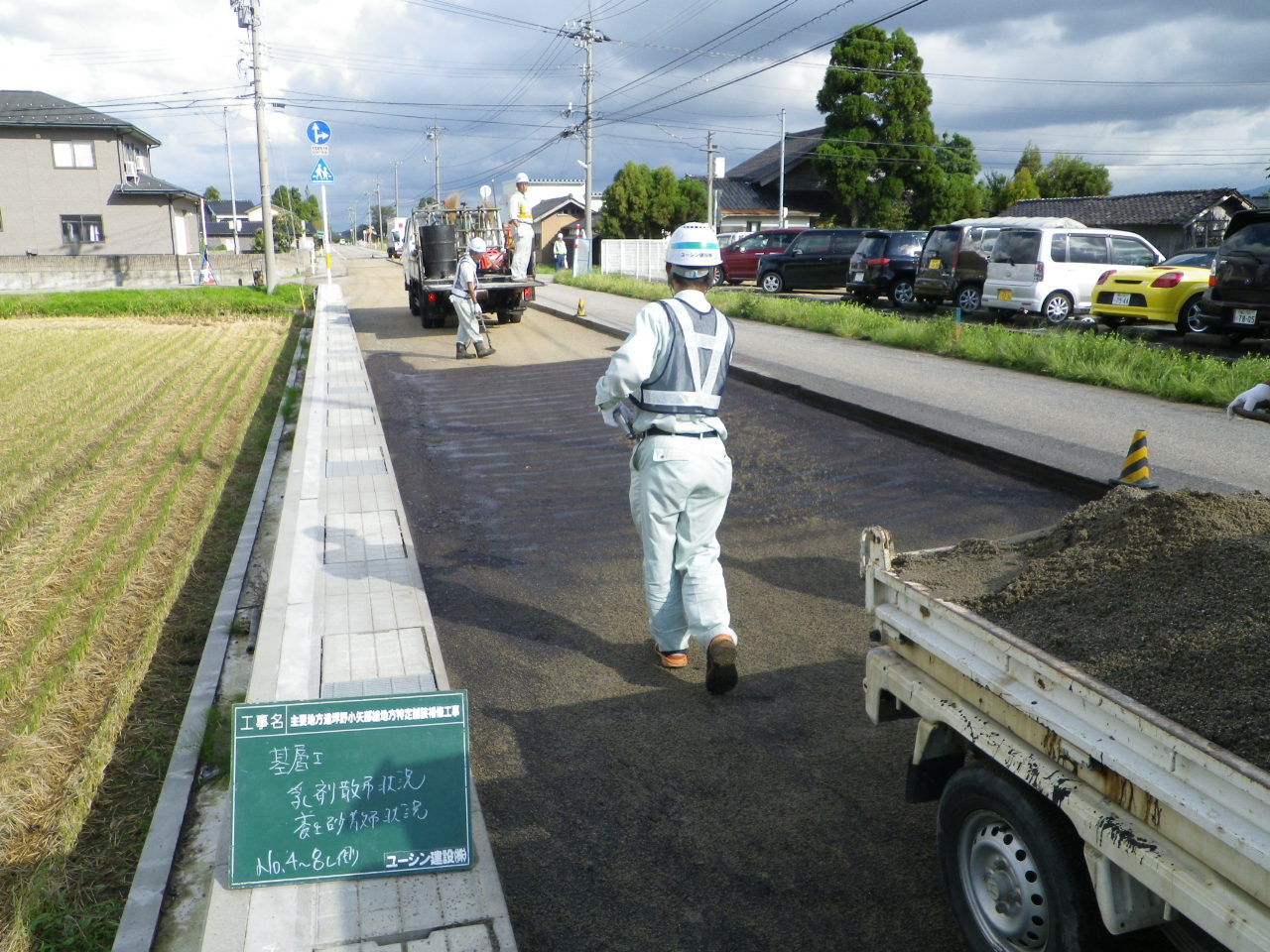

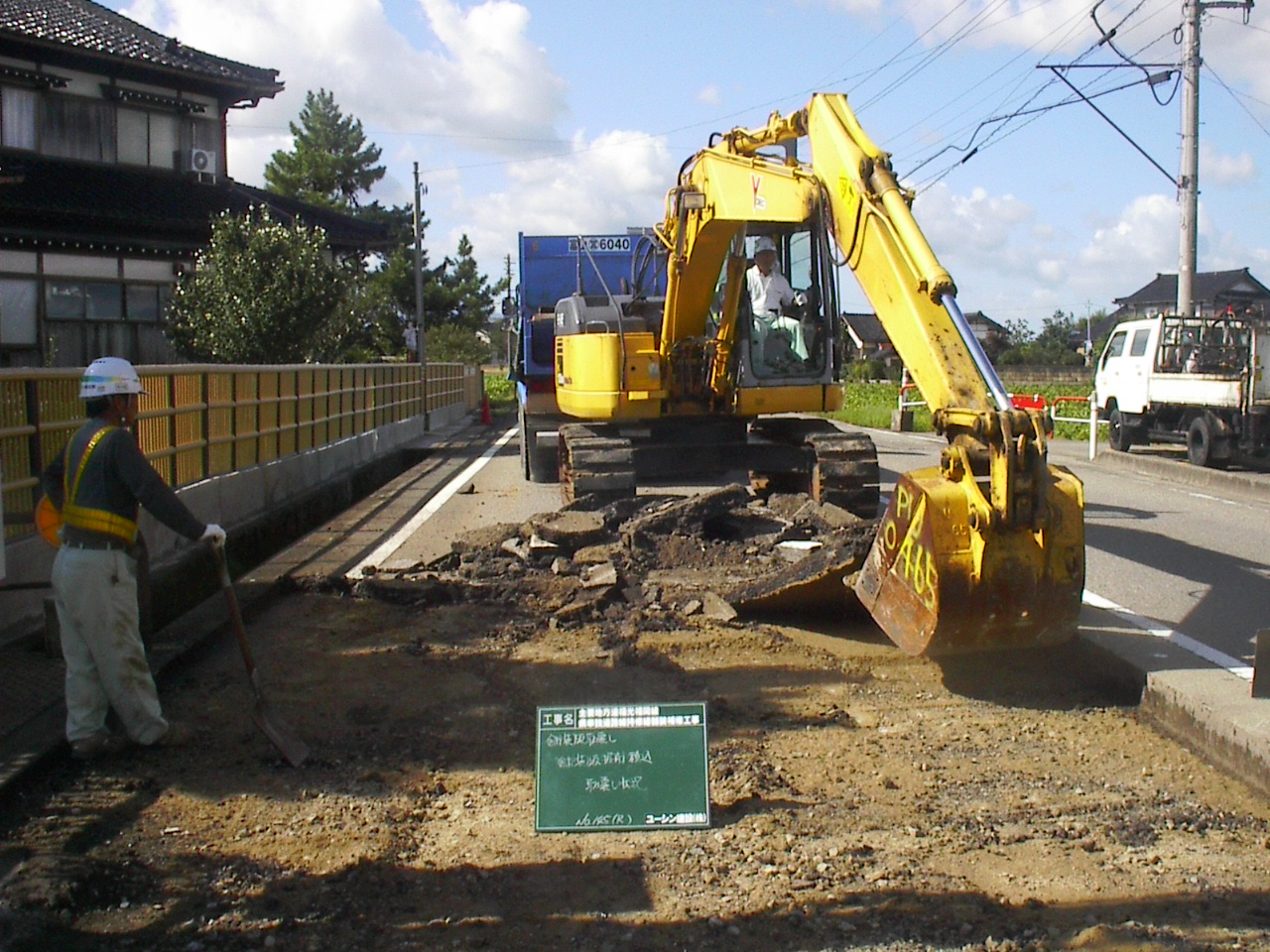

既設舗装版をはぎ取っていきます。この舗装版は再生され利用されます(リサイクル)
重機で舗装版を剥ぎ取り ↓ 10tダンプ再生施設へ運搬
積み込まれた、廃材を ガバッとあけてます 運搬先はこちら ↓
チューリップアスコン㈱です。この施設に保管された廃材は、破砕され再利用されます。
施工している基層の中にも、再生された合材が入っているんですよ
廃材を運搬する業者、保管する業者は、どこでもいいやって言うわけにはいきません。
許可を持っている業者と、廃材収集運搬契約・廃材処理契約をします。
そして、一台ごとにマニフェスト(7枚綴り)を発行して、管理をするんです。
2013.05.18
おはようございます。
今日は、良い天気
朝から、花火?があがっていました。どうやら各学校・保育園等で運動会が
行われるようです。晴れてよかったですね。
当社では、となみ町地内におきまして、片側表層が行われます。
土曜日で好天気 お出かけの方も多いと思いますが
通行制限が行われていますので、安全運転で通行願います。
来週からは、反対側車線の通行制限が行われるため、
地元の皆様、通行中の皆様には、大変ご迷惑をおかけしますが
ご協力のほど、よろしくお願いいたします。

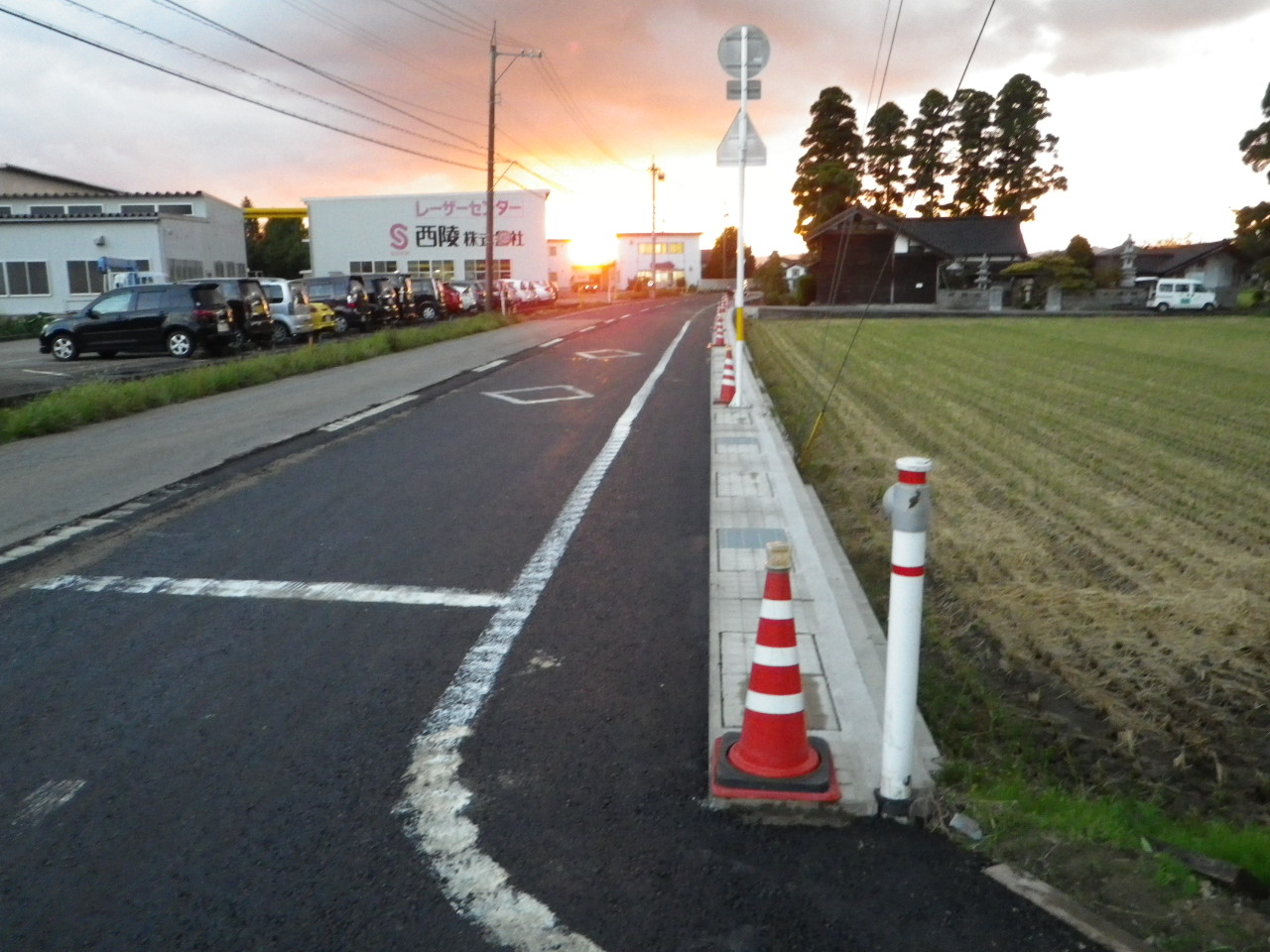

両側車線の表層が終わり、区画線がひかれた道路は格別
完成した、表層の上を走るのが楽しみです。ワクワクしちゃいます
2013.05.14
おはようございます
昨日は、暑かったですね
一気に暑さが来たので、まいりました
暑さの中での作業だったため、みんなバテテ帰ってくるんだろうなと思いきや
全員、「ただいまぁー」って、元気です。
これには、いつも驚きです
本日も、国道359号線となみ町地内では、昨日と同様の作業が午前9:00より
行われます。通行中の皆様、地元の皆様のご協力をお願いいたします。
昨日の作業を紹介しますね。
舗装打換工になります。
①現舗装版を剥ぎ取り、②上層路盤を不陸整正し、③基層まで一日の施工範囲を決め、
行います。ここまでの工程を繰り返し、最後に表層を行い、区画線設置で終了となります。
通行量が多いと安全面にも気を使います。通行制限の看板設置も重要となります
①の工程です。バックホウ0.45m3にて、剥ぎ取り10tダンプへと積み込みます。
②不陸整正です。グレーダーで敷均しを行い、振動ローラーおよびタイヤローラで転圧を
行っています。
③高さが決まったら、基層工を行い、段差が発生してるため、擦り付け作業を行い、
仮区画線を設置して、本日の作業は終了となります。
この工程を、昨日5月13日(月)~5月17日まで行います。
天気により、予定が順延することもありますが、土曜日18日を表層工と
なります。
今週は、富山方面の施工です。来週は、反対側車線小矢部方面施工です。
皆様のご協力をお願いいたします。
2013.05.13
2013.04.08
今日から、国道359号線芹谷橋付近の工事を行います。
路面切削およびコンクリート斫、クラック充填、舗装工、区画線と工事は
すすめられます。
丁度、スピードが出やすい個所でもありますので、
通行中の皆様、工事に充分に注意願います。
看板、及び誘導員の指示に従って通行ください。
地元の皆様・通行中の皆様には、ご迷惑をおかけしますが、
ご協力のほどお願いいたします。
2013.03.20
工事受注のお知らせです。
平成25年3月18日に
「一般国道359号道路総合交付金(防災・修繕)舗装補修工事」 砺波市となみ町地内を
受注いたしました。
工期は、平成25年3月19日より平成25年6月14日までとなっております。
工事区間場所は、砺波チューリップ公園入り口付近から富山方面へ158.5m区間となります。
車道全面舗装打換え工事となります。
以前も紹介しました、坪野小矢部線の工事と同じ工種です。
工事施工区間を決めて、進めてまいりますが、
砺波市の大イベントの「チューリップフェア」と重なっていますので、
工事案内は、こまめにお知らせしたいと思っています。
通行中の皆様、地元の皆様のご協力・ご理解をお願いいたします。
現場代理人は、竹中秀樹です。
2012.12.28
おはようございます。
砺波市発注工事「市道十年明千保線道路改良工事(その1)」
砺波市三郎丸地内 工期は平成24年12月10日~平成25年3月29日まで
近隣の方々には、ご迷惑をお掛けしますが、ご協力の程よろしくお願いいたします。
2012.11.28
久しぶりのお天気ですね
今日は、坪野小矢部線 権正寺外地内におきまして、
舗装打換工事を行っています。
地元の皆様、通行中の皆様には、ご迷惑をお掛けしますが、
工事の理解とご協力をお願いいたします。
今週末には、表層工を予定していますので、
よろしくお願いいたします。
2012.11.23
おはようございます。
今日は、朝から雨模様ですね。
昨日も、お知らせしていました 路面切削を予定通り行います。
最初は、秋元地内の切削を行い、終了後 権正寺交差点の切削を
行いますので、地元の皆様・通行中の皆様にはご迷惑を
お掛けしますが、工事のご理解とご協力をお願いいたします。
秋元地内の着工前です
権正寺交差点の着工前の写真です。
写真で、場所は解って頂ける事かと思います。
路面切削後は、擦りつけを行い段差を少なくします。
終了時間は、午後5時を予定していますが、多少前後する場合のご理解を
お願いいたします。
本日・明日と工事を予定していますので、誘導員の指示に従い、
ゆっくり運転でお願いします。
2012.11.22
こんにちは
昨日・今日と、よい天気ですね。
日中、車を走らせると 見かけるのが 畑仕事をしている方達
一生懸命にしていらっしゃいました。
ユーシン建設では、この天気にと 仕事をこなしています。
もう少し、日が長ければと思いますが。。。。。
明日から三連休ですね。
紅葉も見ごろの所があるようですね。
坪野小矢部線 権正寺・秋元地内では、路面切削工を
予定しています。
誘導員の指示に従って、通行願います。
路面切削が終わりますと、現道と段差が発生しますので
「段差あり」の看板を見かけたら、スピードダウン願います
行楽地へとお急ぎになるかとおまいますが、工事のご理解とご協力を
お願いいたします。
2012.11.13
2012.11.09
2012.11.01
2012.11.02
2012.11.08
2012.10.20
今日も、気持ちのいい青空が広がっています
ドライブ日和ですね
9月末より10月末までの施工現場 坪野小矢部線 東中地内の方々に
遊休品を渡しました。
会社で頂いたもの等、新品の物ばかりです。
地元の公民館で使用して頂くためです。
話によれば、近く「公民館祭り」があり、福祉の店を出店するとのこと。
渡した品々が、役に立つと嬉しいです
気になる品々は これです ↓
お茶のセット・タオルセット・湯たんぽ・入浴剤・バスソルト・まゆ玉です。。。
天気のよい、土曜日。何かとお忙しい時間に協力して頂き、ありがとうございます。
一つの箱にまとめて、現場代理人から東中の地区の皆さんへ
もう一度、記念写真 ハイポーズ
ご協力、ありがとうございました。
後、暫く工事は続きますが、ご理解の程お願いいたします
2012.10.13
2012.10.13
2012.10.16
2012.10.16
2012.10.15
おはようございます。
先週の土曜日10月13日に、坪野小矢部線東中地内の表層を行いました。
その時の様子です。
最初に、ファームゾール散布
ファームゾールは、施工機械のタイヤへの付着を抑制し、
かつ層間接着力を高めたカチオン系の改質アスファルト乳剤です

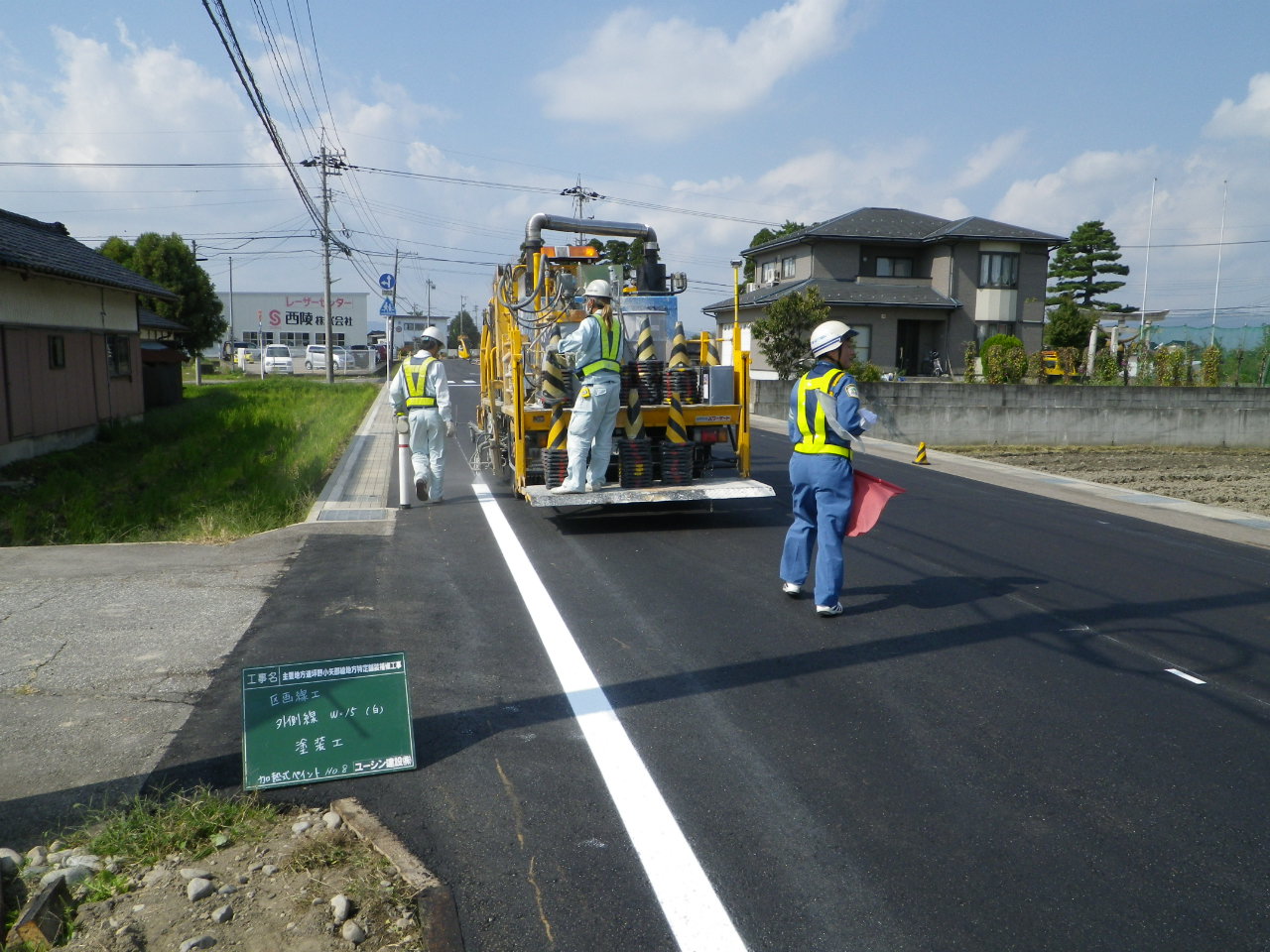

そして、表層工がスタート
↓ レーキマンです。 ↓ レーキマンです。
レーキを持っている人は、路側とか側溝等、転圧等を考えながら
アスファルト合材を端の方で盛り、形を整えます。 これは簡単ではありません。
結構、力のいるそして、感が必要とされます。 少なければ凹むし多ければ凸なるし、難しいです!!
実は、私も実際にやったことがあるんですけど、カッコよく盛ることができませんでした
修行不足です
そして、合材を敷き均した後、転圧
ローラーが三台います。
振動ローラー・タイヤローラー・タンデムローラーです。
カッコいいです。転圧で舗装も決まります。
ローラーも大変です。 速く走れば、表面が波打つ!!
遅く走れば、また転圧ムラが出来るし、これも熟練の技
舗装も、無事終わり 解放出来るかの確認です。

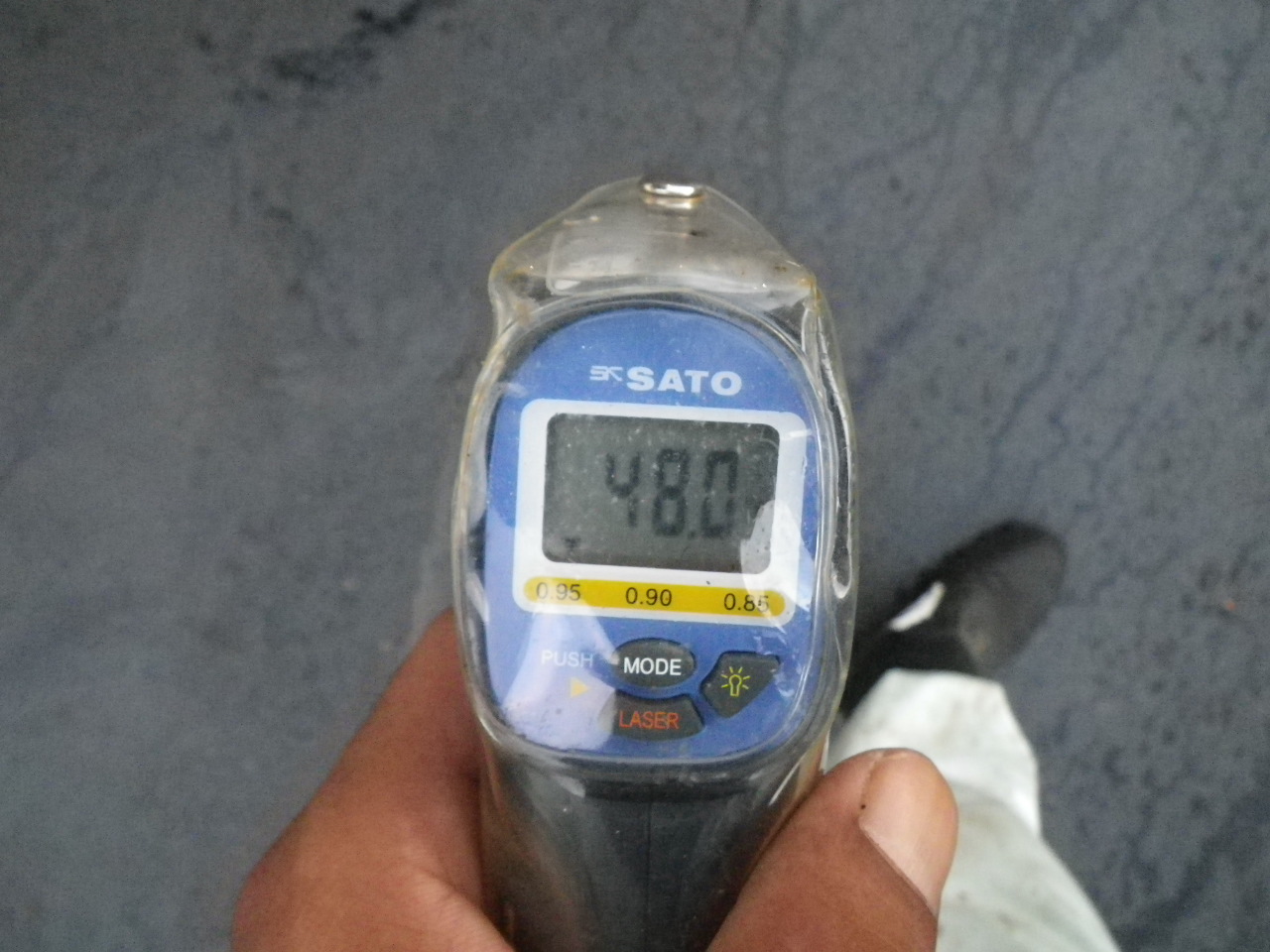

48℃ です。 解放しまぁーーーす
表層は、終わりましたが、まだ現場が終わったわけではありません。
10月31日までが、工期となっていますので、
通行中の皆様、地元の皆様、ご協力の程お願いいたします。
2012.10.13
おはようございます。
本日、坪野小矢部線 東中地内におきまして、
片側交互通行にて、表層工を行いますので、
通行中の皆様、地元の皆様にはご迷惑をお掛けしますが
ご協力の程お願いいたします。
2012.10.05
2012.10.04
2012.10.04
2012.10.03
こんにちは
坪野小矢部線 東中地内では9月末より工事が始まっています。
本日も、施工を行っていますので、通行中の皆様ご注意願います。
後方小旋回油圧ショベル0.45m3です!!
近くによると危険です。 オペレーターって大変ですよね 電線がいっぱいあるよ
車両も通るし、目がいくつあっても足りないんじゃない
舗装版だけをはぎ取るので、これも熟練の技ですよね
処理業者は、土砂があると受け取ってもらえないこともあるんです。
片側交互通行で施工しておりますが、夜間は解放です。
段差がありますので、段差ありの看板及び工事中の看板を見かけたら
アクセルを緩めてくださいね。
10月31日まで工期です。ご協力願います。
2012.10.03
連日、通行中の皆様・地元の皆様のご理解のもと工事を進めております。
ありがとうございます。
昨日は、表層工を行いました。
でこぼこと、走行しにくかった事だと思います。
綺麗に仕上がりました。 施工中の様子です
アスファルト合材を10tダンプで配達 フィニッシャーに
下ろしていきます、フィニッシャーと一緒に前進 レーキを持つ人・スコップを持つ人大切な役割
↓ ↓
4t振動ローラーによる、転圧状況 転圧が大切です。遅すぎても、早すぎてもダメ!!!
熟練の技が必要 後ろには、10tのタイヤローラーが二次転圧・仕上げ転圧を行っています。
現場代理人が、解放温度を測定しています。 表面温度は48℃ 解放です。
昨日の表層工の様子を紹介しました。
本日、現場では路面表示工事を行っています。
表示看板・誘導員の指示したがって、通行願います。
2012.10.01
2012.09.29
2012.09.27
2012.09.22
2012.10.02
おはようございます
本日、国道359号線 三合新地内にて表層工を行います。
片側交互通行により、施工を行いますのでご注意願います。
全国交通安全週間は、終わりましたが皆様、安全運転ですよ
誘導員の指示に従って、通行願います。
施工区間は、特にスロー運転を心掛けてください。
通行中の皆様・地元の皆様には、ご迷惑をお掛けしますが、
ご協力の程、お願いいたします。
2012.10.01
おはようございます。
坪野小矢部線 東中地内では、予定通りに工事を進めております。
舗装版はぎ取り、積込み、運搬となります。
片側交互通行規制を行いますので、誘導員の指示にしがたい
通行願います。
工事区間内は、大型重機による施工ですので、ゆっくりゆっくりスロー運転でね
ご通行中の皆様、地元の皆様には、ご迷惑をお掛けしますが、
ご協力の程、よろしくお願いいたします。
2012.09.15
2012.09.06
2012.09.29
国道359号線 三合新地内において
連日、工事を進めておりますが、通行中の皆様・地元の皆様のご理解もあり
順調に進めております。
今週は、マンホール嵩上げ・打換工・クラック充填工・切削工・プライムコート・基層工・
タックコート散布・表層工と一週間で、舗装工事の主な工種をこなしていると思います
国道359号線 三合新地内の工事も終盤に入ってきました。
本日は、クラック充填工他を行っております。
国道359号線を通行中の皆様、お急ぎかとは思いますが、
ゆっくり、ゆっくりスロー運転で工事のご協力をお願いいたします。
来週は、表層工を予定しております、その後は区画線・測量が続きます。
工期は、10月31日までです。
2012.09.25
おはようございます。
いよいよ、坪野小矢部線東中地内の工事が始まります。
代理人は、現場の再点検を行っていたようです。
現場ハウスの設置状況・看板の設置状況等、
現場ハウスは、地元の皆様のご協力により設置を行います。
ハウスを設置した場所は、工事が終われがキチンと整理し、元の状態に戻して
場所を返します 東中地内の皆様、有難うございます。
現場ハウスと仮設トイレ 看板設置状況(解除中)が貼られています
↓ 工事が始まる前に、シールは取ります
傷んだ道路をなおしています看板 発注者(富山県)の通行制限看板です
↓ ↓
上記の看板を見たなら、近々工事が始まるのかな、工事中かな?
と、ご注意願います。
地元の皆様・通行中の皆様、ご迷惑をお掛けしますが工事のご理解・ご協力をお願いいたします。
2012.09.29
2012.09.24
2012.09.24
こんにちは
今日も、国道359号線 三合新地内では工事を進めています。
クラック充填・一部打換等を行っています。
明日は、クラック充填の段階確認があり、
明後日 26日は、表層工を予定しています。
ご通行中の皆様・地元の皆様には、ご迷惑をお掛けしますが、
工事のご協力をお願いいたします。
工期は、10月31日までです。
2012.09.22
おはようございます
今日は、とってもいいお天気ですね
朝晩と涼しくなり、過ごしやすくなりました
行楽日和です でも、国道359号線 三合新地内では、

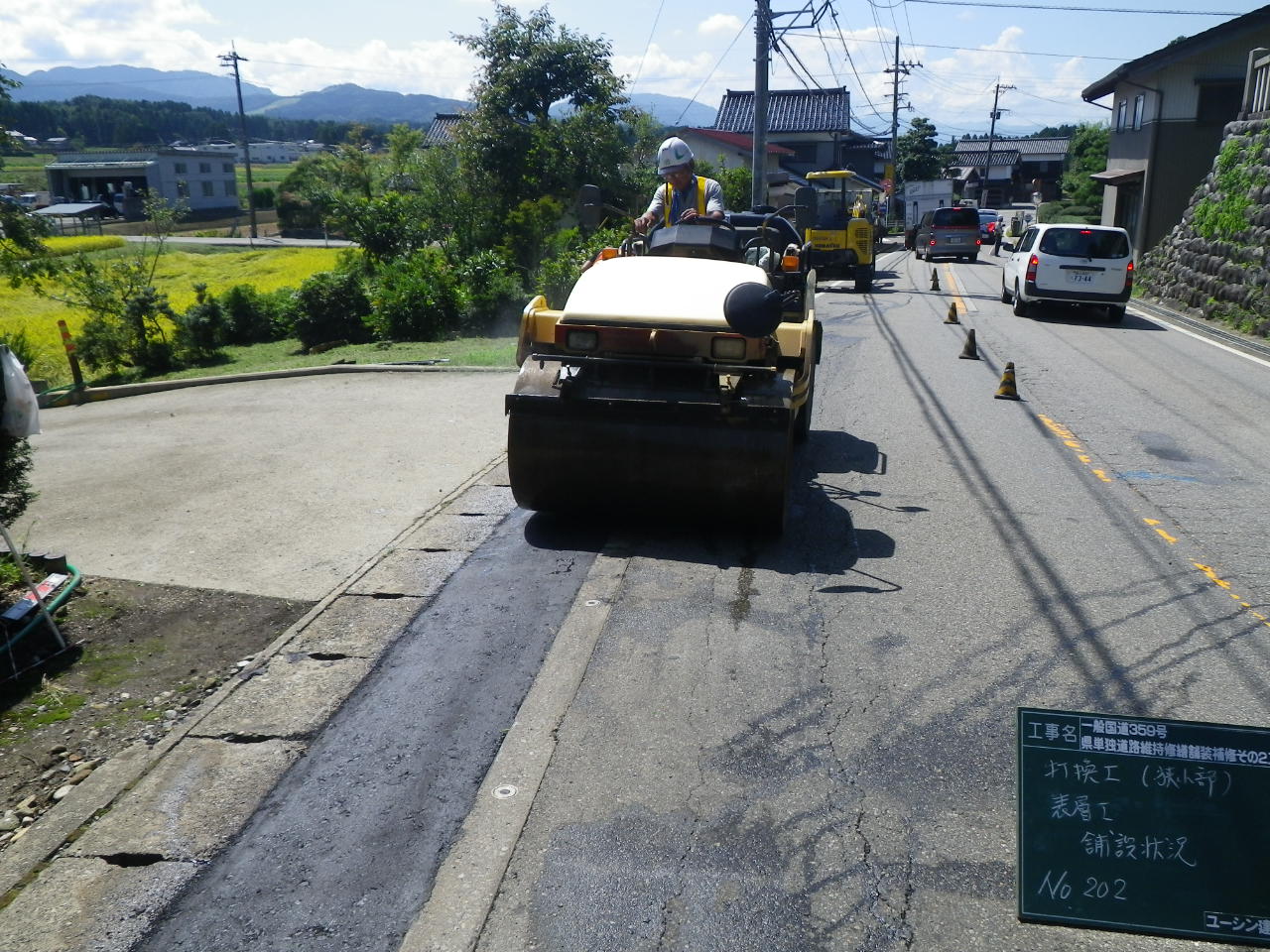

昨日は、大型機械による路面切削を行い,無事に段差擦りつけ・仮ラインも終えることが出来ました

本日は、マンホール周りの切削を行っています。
前回も紹介しましたが、小型の路面切削機により施工しています。
天気も良く、アクセルもついつい、踏みがちになりますが
三合新地内で、工事を行っていますので十分にご注意願います。
交通安全期間中ですので、ゆっくりゆっくり スロー運転で通行ですよ
お急ぎかと思いますが、工事の施工にご協力をお願いいたします。
2012.09.20
こんにちは
昨日から、天気が怪しい雰囲気ですね。
昨日は、359三合新地内で、表層工を予定しておりましたが、
天気を見て、中止
今日は、なんとか天気も持ってくれるようなので予定通り
国道359号線で、表層を行っています。
通行中の皆様、お急ぎかとは思いますが、工事のご協力をお願いいたします。
ゆっくり、ゆっくり運転で!!

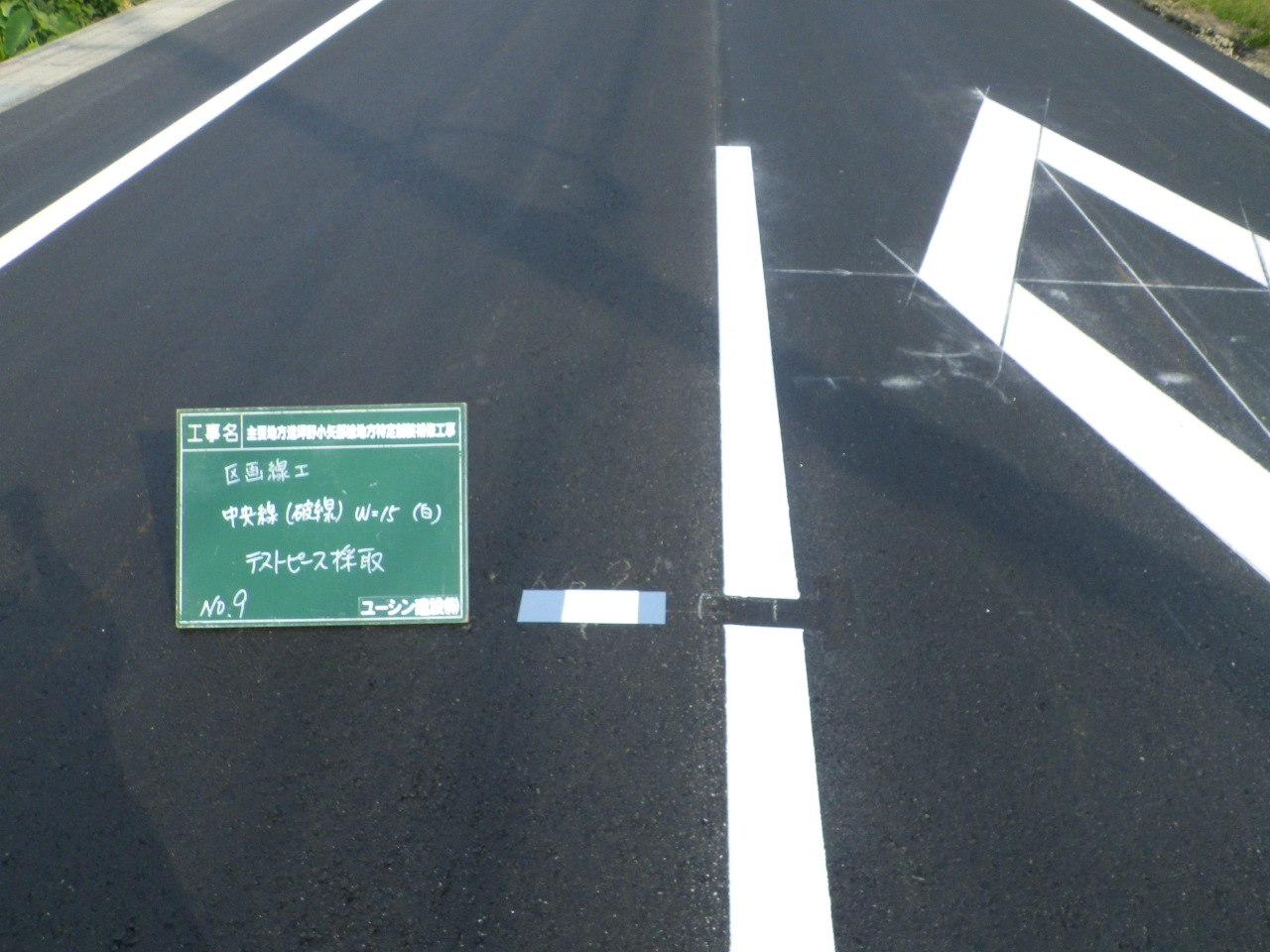

表層が終わりましても、区画線は仮となっておりますので、
十分にご注意願います。
国道359号線三合新地内の工事は、まだまだ続きます。
今後の予定は、切削工・マンホール周り嵩上げ・クラック充填工・区画線工となります。
今月いっぱいは、大型重機・交通規制が続きますので、ご協力願います。
2012.09.14
2012.09.12
こんにちは
昨日から、359号線 三合新地内では、切削が行われています。
切削は、切削機により、現舗装を削り取っていきます。
現道は、でこぼこと通行しにくくなっていますので、十分に注意願います。
カーブもあり、視界も悪い為 安全には一番気を使います。
切削機により、削り取られた舗装版は、収集運搬業者により処分場にと運搬されます。
工事に入る前に、キチンと産業廃棄物契約を行います。
切削が終わると、消雪部分との段差が出ます。
大変、危険なため合材で段差が
ないように擦りつけを行っています。 ↓ また、区画線もなくなるため、仮の区画線をペイント中
手作業の為、まっすぐには、書けてません
※ まだまだ、工事が続きますので、ご通行中の皆様、誘導員・看板の指示に従ってください。
夜間は、解放となっていますが、段差がありますので、ゆっくり運転で通行願います。
2012.09.08
2012.09.07
2012.08.29

昨日は、第一回の段階確認が行われました。
舗装厚現況確認です。

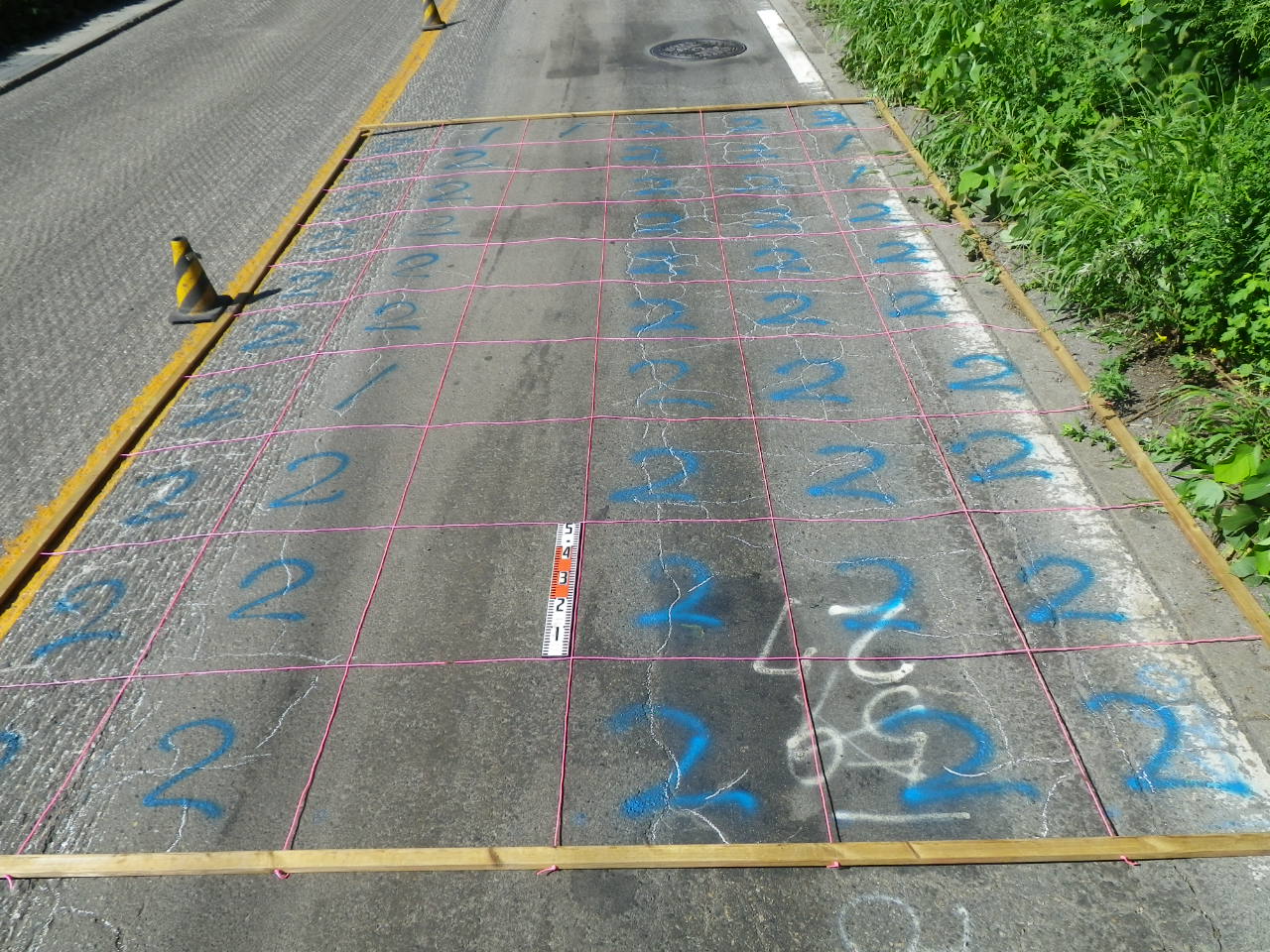

まずは、コアの抜き取り確認の様子です。

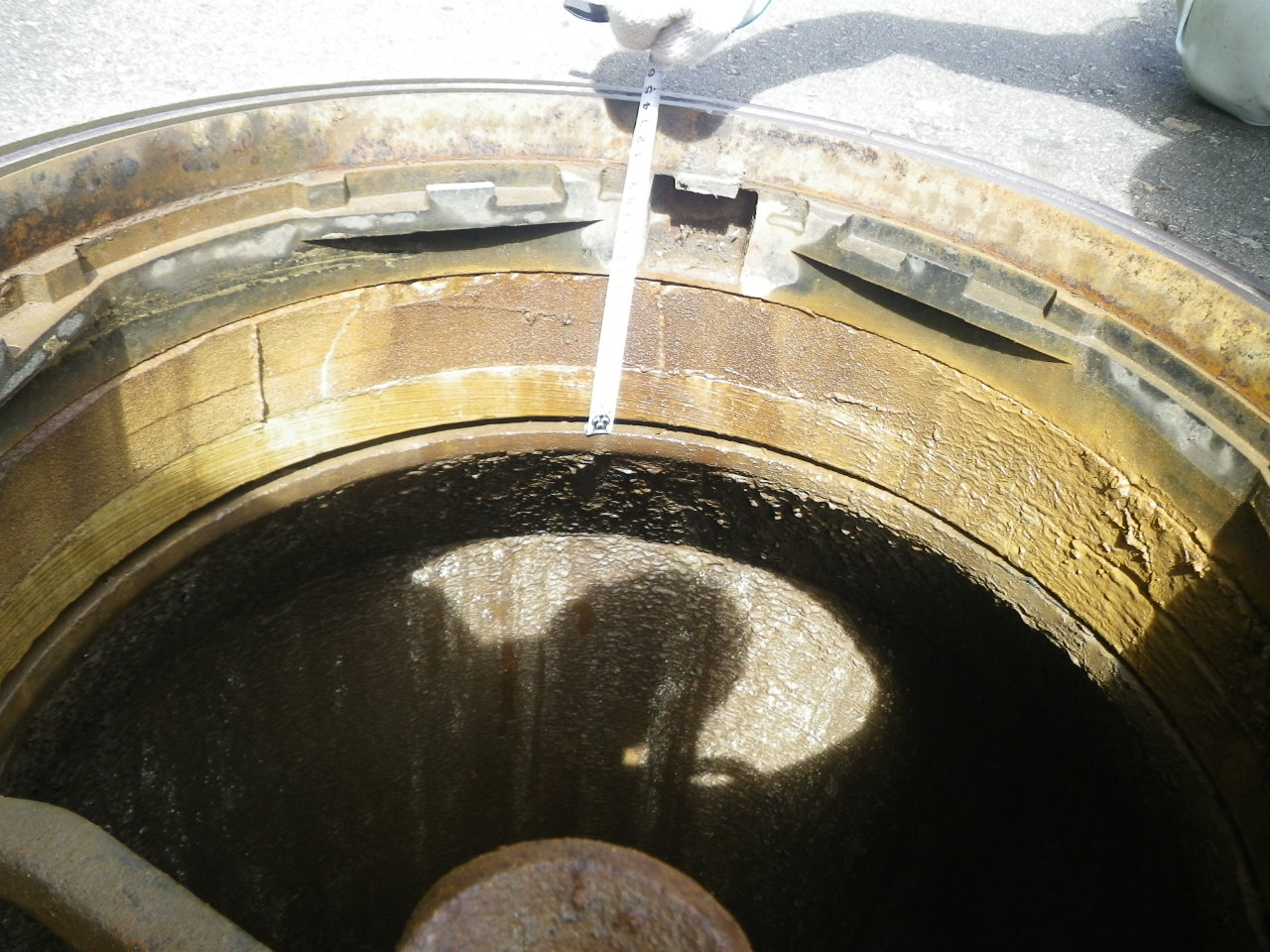

場所は、No.1 L側ですね
暑さは、約9.5cmあります。
こっちの現場も、厚さがあるようです。
代理人が、現況舗装厚を確認し、その資料をもとに
監督員と現場で、確認です。
何箇所か抜き取り作業をしますが、解りやすいように同じ場所の写真を
載せました。
約9cmから9.8cm、ありますね
東中地内の現場も、9月から施工を予定しています。
通行中の皆様、地元の皆様にはご迷惑をお掛けしますが、
ご協力の程、お願いいたします。
工事区間延長は、約315mあります。 往復で630m
こちらも、長いですね。
2012.08.29
昨日も、暑い日でしたね。
工事のお知らせです。
一般国道359号線 三合新地内の舗装補修工事の現場で、現況高さ・マンホール一横断高さ
および現況舗装厚さの段階確認が午前中行われました。
道路を走っていて、道の真ん中に直径10cm程の丸い穴があいていることがありますよね。
施工する前に、暑さを確認するために抜き取ります。
監督員に現場を確認してもらう時に、必要です
三合新地内は、先週に抜き取りを行い、昨日、段階確認が行われました。
その時の、様子です。
まずは、舗装厚の確認です。 どれくらいあるかな??
約10cmあります
どれどれ、現況高は・・・。 確認中です。
施工延長は、700m 往復1400m
結構、歩きます。 平坦な道のりならいいけど。。。。。
段階確認のほか、代理人は着工前写真・現況測量等。
昨日まで、なん往復したんだろう
暑い中、監督員さんもご苦労様でした。
予定では、来週より施工する予定です。 詳細は、後日お知らせします。
工事は、片側交互通行にて行いますので、誘導員の指示に従い
通行願います。
地元の皆様、通行中の皆様には、ご迷惑をお掛けしますが、
ご協力の程、お願いいたします。
2012.08.09
7月30日に富山県と締結しました、工事のお知らせです。
「主要地方道坪野小矢部線地方特定舗装補修工事」
工期は、平成24年7月31日~平成24年10月31日まで
工事場所は、砺波市東中地内です。
工事期間中は、通行中の皆様・地元の皆様には、ご迷惑をお掛けしますが
ご協力の程、よろしくお願いいたします。
担当者は、前回の東中~下中地内の施工を行いました。
北野になります。
8月6日には、発注先の監督員と着手前の立ち会いが行われました。
施工内容は、舗装打換えとなります。
舗装をはぎ取り、路盤を整正し 基層工・表層工を行います。
施工延長は、約314m 2060㎡ 片側交互通行規制です。
2012.08.09
7月30日に富山県と締結しました。
「一般国道359号県単独道路維持修繕舗装補修その2工事」
工期は、平成24年7月31日~平成24年10月31日
場所は、砺波市三合新地内です。
工事期間中は、ご通行中の皆様、地元の皆様にはご迷惑をお掛けしますが
ご協力の程、よろしくお願いいたします。
工事を担当するのは「飴ちゃん」です。
施工場所の写真です。 ↓
施工前には、必ず着工前の写真を撮ることになっています。
そして、現場の状況などをみて、発注先の監督員と打ち合わせなどを行います。
8月7日には、現況測量開始 測点マーキング 延長幅員測定
測量が終わってから、面積計算です。
国道359号の施工現場は、カーブもあり、通行車両も多く 危険がいっぱい
今後、安全チョッキをつけた人物を見かけたら通行注意です!!
2012.08.09
おはようございます。
雨が降ってから、すごしやすくなりましたね
でも、日中の気温は上昇気味
今日は、チューリップ公園線の舗装工事を行います。
場所は、砺波体育館とマクドナルドの間の道路になります。
7日に、切削を行っていた場所となります。通行中・歩行者・地元の皆様に大変ご迷惑をお掛けしますが、
ご協力の程、よろしくお願いいたします。
いつもは、工事状況をお知らせいていますが、今日はちょっと違う角度からみた
様子を見てくださいね。
まずは、朝のミーティングです。
毎日、行われていますが、進行役が今日の注意事項等を話、
担当者から詳しい内容が話されます。今日は、アラッチが進行役です。
現場の担当は、竹中になりますが写真は撮り忘れました
そして、今日も暑くなりそうなのでお茶の準備です。
↓ この白い容器いっぱいに入っています。
お茶の容器には、14cm×18cm位、暑さが5cmの大きさの氷が2つ入っています。
お茶を作るのは、私の仕事です ヤカンで約4杯分沸かして冷まして容器に入れるんです。
現場へと出発する前に、確認です。ガスボンベのバルブは締まっているか見ています。
ガスバーナーを利用して、コテで細かい所等、機械で仕上げにくいところを丁寧に綺麗に
仕上げていきます。
片方では、誘導員に注意事項、車両の出入りを確実に行ってもらうために説明をしています。
舗装は、9時スタートです。
ご迷惑をお掛けしますが、ご協力の程よろしくお願いいたします。
2012.08.01
2012.07.25
毎日、暑いですが、朝晩 涼しくないですか
熱帯夜が無いので、まだ過ごせますよね 助かります
工事のお知らせです。
明日7月26日、27日の二日間 中野地内で舗装が行われます。
中野地区の皆様、通行中の皆様には、ご不便をお掛けしますが
ご協力願います。
2012.07.25
今日も、暑いですね。
先日から、現場では塩飴を食べています。
塩飴でも、いろんな種類があるんですよね。
お店に行ってビックリしました。
では、工事のお知らせです。
「市道高道太田線外1路線舗装補修工事」が、7月30日より始まります。
最初は、砺波駅前から工事が進められます。
30日は、切削工 31日は測量 1日は表層工となります。
工事区間です。 ↓
着工前の写真になります。
駅前の工事となり、切削後は段差もありますので、通行中の皆様には誘導員の指示に
したがって頂き、安全運転でご協力願います。
歩行者の方も、足元には十分にご注意願います。
夜間は、解放となりますが、看板が設置されていますので、よく見て歩行・通行願います。
2012.07.24
暑い!!
毎日の会話の中で、この言葉が何回出るんだろう
雨が降れば、ゲリラ。。。。 やめば 日照りの強いこと
中野その15の工事では、一日だけ雨にあってしまいましたが、
順調に工事が進み、今週の26日・27日 表層が予定されています。
工事区間内は、関係者以外立ち入り禁止となっていますので、
ご不便をお掛けしますが、工事にご協力願います。
舗装終了後は、土羽工を行います。
2012.07.19
2012.07.11
2012.07.05
2012.07.05
2012.07.04
おはようございます。
昨日に続き、高岡庄川線では、舗装工事を行っております。
昨日は、歩道表層・市道取り付け表層が無事終了!!
本日は、車道舗装・オーバーレイを行っています。
誘導員の指示に従い、通行願います。
2012.07.02
おはようございます。
高岡庄川線の柳瀬地内では、地元の皆様、通行中の皆様には、ご迷惑をお掛けしておりますが、
明日、3日より同工事の舗装工事が始まります。
大型ダンプの出入り、大型重機の稼働により、またご迷惑をお掛けしますが、
ご協力の程、お願いいたします。
舗装工事は、4日までの二日間を予定しております。
舗装は、天候に左右されますので、順延もあります。
誘導員の指示に従い、通行願います。
2012.06.22
2012.06.22
おはようございます
昨日は、一年の中で日の出から日の入りまで、一番長い日でしたね。
一番短い冬至より5時間も長いそうです。
あいにくの曇り空だったので、いつもと一緒に感じられました
高岡庄川線の工事ですが、先週は、天気も良く順調に進んでいるようです。
その様子を紹介しますね。
機械と手作業で敷き均します。 振動ローラで転圧中
下層路盤には、再生砕石を利用します、この中には、コンクリート殻等が含まれています。
色は、見たとおり、グレー色をしています。
次の作業は、上層路盤ですよ。
下層路盤より、色が綺麗な狐色です。粒調砕石を使用しています。
山砂を混合する為、綺麗な色をしていますよね。
こちらも、敷き均し、転圧を行います。
今日は、先週15日までの様子を紹介しました。
来週は、歩車道境界ブロックについて紹介しますね。。
明日からは、天候も回復して気温も上昇するみたいですから、皆さん
体調管理には、十分気をつけてくださいね
2012.06.07
2012.06.07
2012.06.05
2012.06.01
こんにちは
今日は、これを紹介します
現場ハウスに置いてある、ブルーシートの中身です
お目見えです
不思議です? 大きな袋で、番号が書いてありますよ!! 全部で11袋
中身は、見えません!!
実は、ここに使います。
セメント固化材
セメント固化材の敷均しは、1区画毎にバックホウで散布し、その後人力で均一になる様に敷均す。
この場合の1区画は幅0.95m延長17.0mの区画で1袋(1000Kg)をすべて使用する
人力で敷き均しているところです ↓ これは、㎡あたりの散布量の確認です ↓
散布後は、バックホウで、よく混ぜて、転圧し、養生します。
天気の状態によっても、養生日数は、違いますが、2~3日で、
十分な強度が出来るそうです
この工程が5月下旬から11袋分、行われてます
2012.05.29
2012.05.26
こんにちは
高岡庄川線、柳瀬地内の工事では、ご通行中の皆様に
迷惑をお掛けしておりますが、ご協力の程よろしくお願いいたします。
現場では、構造物の取り壊しが進んでいます。
昨日も、大きな構造物撤去が行われました。その様子です。
結構大きいです これを今から取り壊すようです。

大きさはどれくらいあるのか、検測です。
幅は、約60cm位あります。 厚さは、約24cmくらいでしょうか
構造物も無くなり、スッキリしました。

深さは、1150cmあります。深いですね 次は、車道部分のアスファルトのはぎ取り
次は、路体盛土に入ります、その前の検測です。
H=0.80下り こちらも H=0.80下り です。
工事区間内の車道も、アスファルトはぎ取りにより、狭くなっていますので、
夜間の通行にご注意願います。
2012.05.17
2012.05.15
2012.05.17
昨日は、天気にも恵まれ 坪野小矢部線下中地内の表層工が無事に
終了しました。
その様子をご紹介しますね。
誘導員の方も配置につき、スタートです。
こちらの写真は、表層スタート前です。センターにラバーコーンを並べます。
その後、路肩部とセンターに型枠を並べます。
合材が到着しました さて、温度は? 160℃ありました
アスファルトフィニッシャーで、敷き均し開始です。
ここでも、温度管理が必要です 敷き均し温度は 150.3℃です。
この写真は、初めて見るかも!!! ジョイントの確認です。
基層と表層の継ぎ目が重ならないようにする事が重要です。また中央線の横面に合わせるのが
最も美しい仕上がりになります。
基層を施工する段階で、センターラインの位置を舗装型枠の設置者に伝達します。
転圧状況です。 もちろん こちらでも温度管理が大切です。
現場代理人は、歩数が増えます。本日の施工内容は、L=255m、面積は、1640㎡です。
写真を一生懸命撮りまくります。
合材の温度管理は、とっても大切なんです。
合材は温度によって締め固まる温度があるんです。時間が経つことに降下してしまいます。
だから、代理人は温度の管理をシッカリして、施工スピードの変更や合材プラントへの☎を
こまめにしています
敷き均し時の温度は・・・・・・ 120~150℃
初期転圧時の温度は・・・・・ 110~140℃
二次転圧時の温度は・・・・・ 80~120℃ が温度管理の目安です。
無事に、表層も終わり、通行の制限の解除です。
これは、いつでもOK という訳にはいきません。

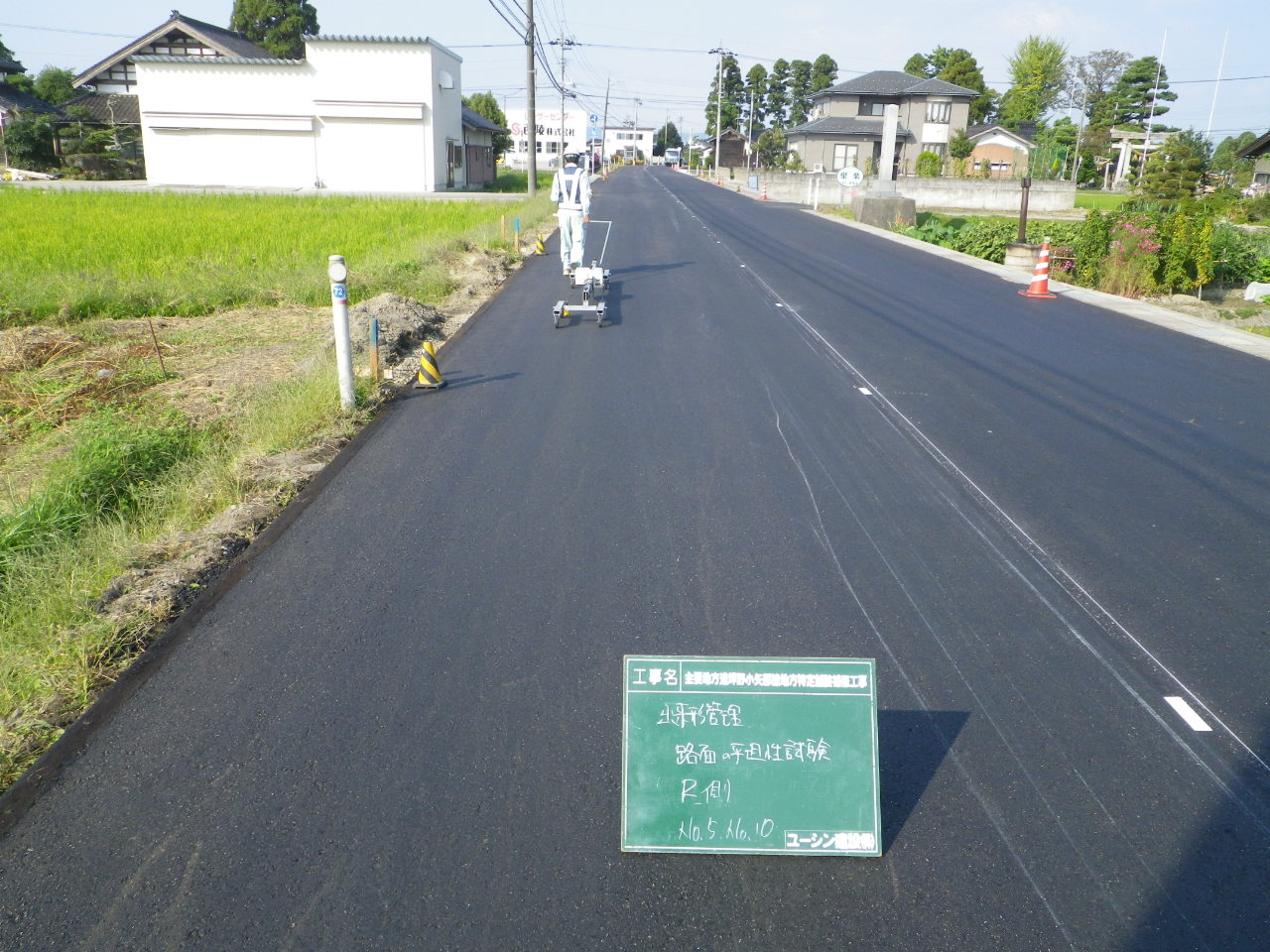

解放温度があります。 只今、測定中 赤外線により舗装面の温度を測ります。 48.9℃
50℃以下で解放します。。。 仮ラインを終わり 解放です。
2012.05.15
2012.05.14
坪野小矢部線 下中地内の工事
明日、表層工を予定しておりましたが、
雲行きが怪しいとの判断により、16日に変更となりました事を
皆様にお知らせをいたします。
2012.05.14
こんにちは
今日は、暖かいですね。
今週中旬くらいから、23℃以上の日があるようです
本日より、高岡庄川線 柳瀬地内の工事が始まりました。
コンクリート取り壊し・運搬の工程が今週から入ります。。。。
地元の皆様。ご通行中の皆様には、ご迷惑をお掛けしますが、
ご協力の程、よろしくお願いいたします。
2012.05.12
こんにちは
寒いですよね
5月の今頃は、寒い日もありますが。。。。。。。
寒かったり、暑かったり。。。皆さん体調管理には気をつけてくださいね。
そんな日々が続く中、坪野小矢部線下中地内も本日が、舗装版掘削積み込み、基層まで
行われます。
今日は、昨日の様子をご覧くださいね。

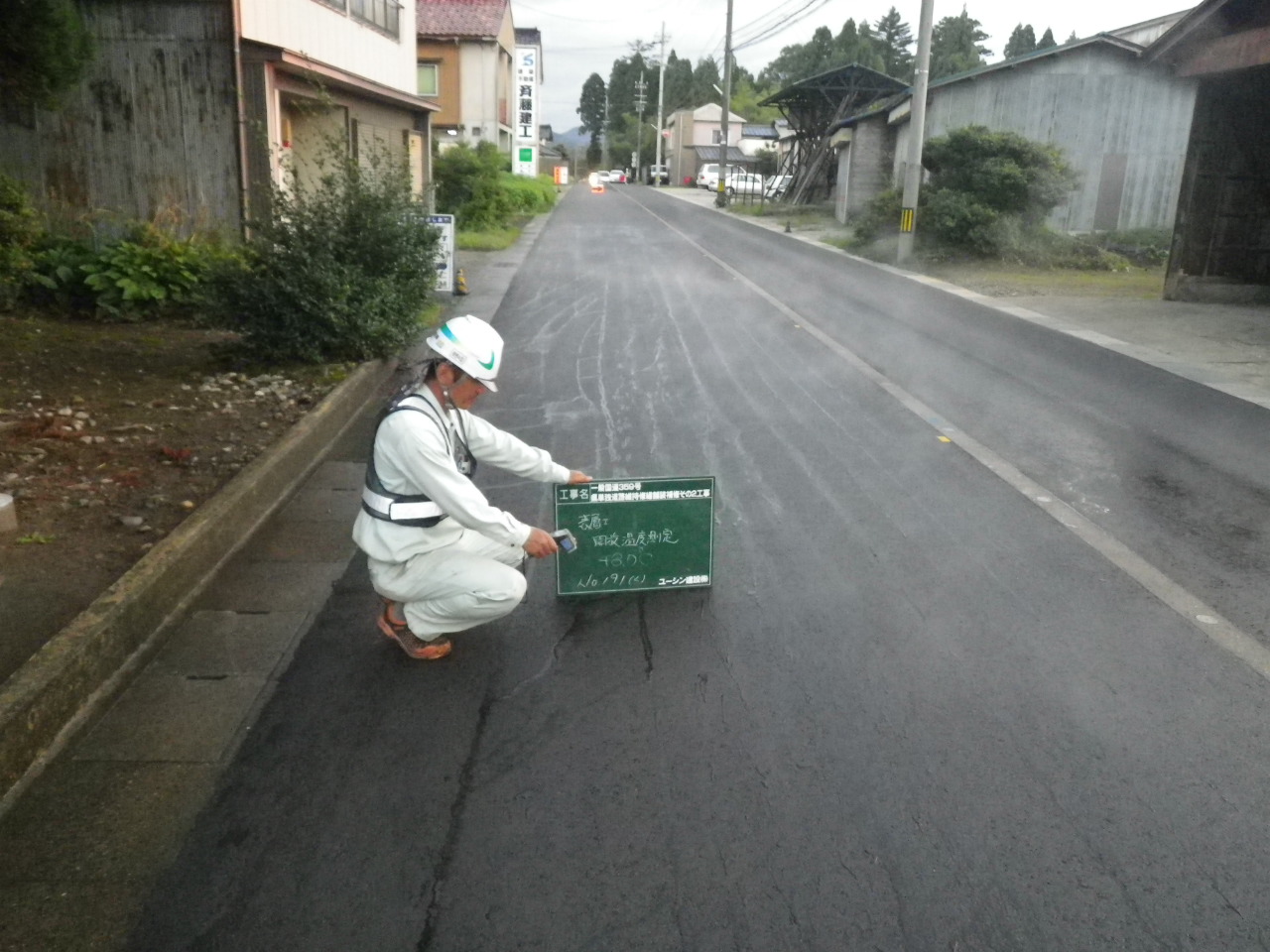

昨日は、監督員(杉原氏)立ち会いの段階確認が行われました。
まずは、基準高の確認
大丈夫かな?? 幅員はどうかな???
監督員の確認終了後、乳剤および砂の散布が行われます。
砂散布の様子(奥の方です)
終了後、基層へと移ります。
前回も紹介しましたが、復習です
合材到着時温度の確認 163.7℃です 合材敷き均し温度の確認 150.0℃

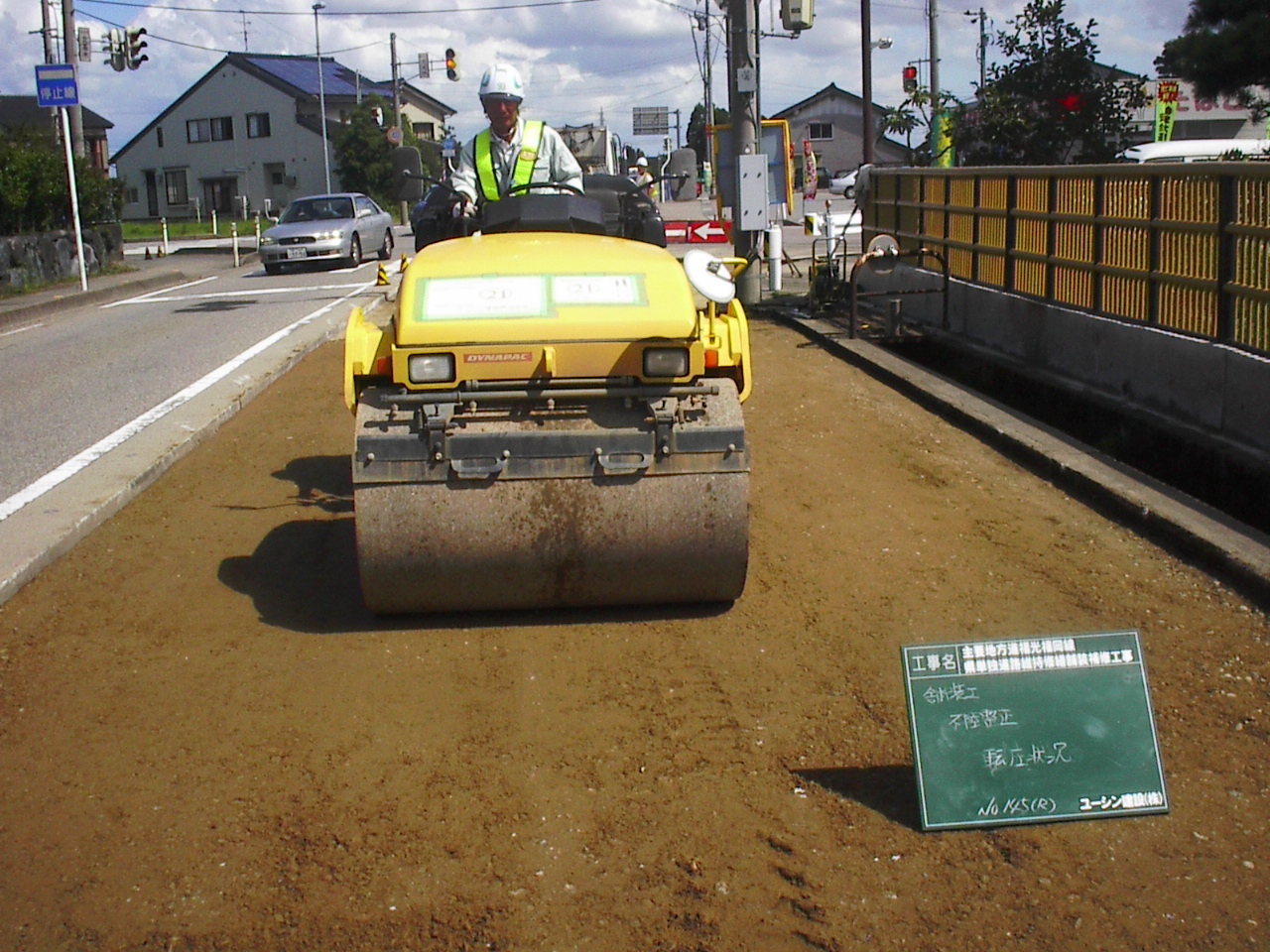

初期転圧時の温度の確認 140.9℃ 舗装施工状況
5月7日~12日まで、6日間 この工程が繰り返され、本日終了となります。
5月15日(火)が、下中地内 表層予定となっております。
片側交互通行にて、施工を行いますので、ご協力をお願いいたします。
2012.05.08
おはようございます。
昨日から、坪野小矢部線下中地内の工事が始まりました。
機械による舗装版掘削積み込み
掘削された舗装版は、10tダンプトラックにて、処分業者に運搬されます。
請負業者は、収集運搬業者と廃材処分業者と、建設廃棄物処理委託契約を先に締結します。
舗装版を積み込んでます。。。 10tダンプに積み込まれてるけど、重量は大丈夫なの
↓
ダンプには、自重計が付いていますので、それと一緒に最大積載量も確認して、処分業者へ
処分業者へ着いた、ダンプは直ぐに 「体重測定」 です
重さ確認中 ↓ ドキドキ
伝票を確認すると
大丈夫でした 6.9tでした。。。。 メタボではありません
ダンプは、指定された場所に廃材をおろして、また現場へと戻ります。
道中気をつけて、運転をお願いしますね。
今週いっぱい、同じ工程となります。
予定では、来週の火曜日5月15日が表層を予定しておりますので、
地元の皆様、ご通行中の皆様にはご迷惑をお掛けしますが、
ご協力の程お願いいたします。
2012.05.02
明日から、連休ですね。
当社も明日から休みとなります。
連休明け5月7日より、坪野小矢部線下中地内の工事が始まります。
舗装版はぎ取り、積み込み、運搬、基層工事となりますので、
ご通行中の皆様、地元の皆様には、ご迷惑をお掛けしますが、
ご協力の程お願いいたします。
2012.04.25
2012.04.27
天気がいいですね。
車を運転してると、とっても気持ちがいいです。
春の風にのって、花の香りが漂っています
工事のお知らせです。
坪野小矢部線、下中地内工事がゴールデンウィーク後、5月7日より始まります。
舗装版はぎ取り、基層工、すりつけ工事が始まります。
大型ダンプ・大型バックホウにより、はぎ取り積み込み
その後、基層工となります。
工事箇所の地図です ↓
一日、約90m 片側車線施工 片側交互通行になりますので、
誘導員の指示に従って、通行願います。
施工 イメージ図です ↓
夜間施工は、行いませんが、最終表層工まで、段差がありますので、
ご通行中の皆様、地元の皆様にはご迷惑をお掛けしますが、
ご協力の程、お願いいたします。
2012.04.26
2012.04.25
2012.04.21
2012.04.20
おはようございます。
今日は、表層です。
天気にも恵まれ、スタートです。
交差点近くの施工の為、誘導員は、ご覧の配置です。
まずは、乳剤散布から ↓
ディストリビュータ又は、ハンドスプレヤーでファームゾールを所定の量を均一に散布します。
↓
合材が到着したようです
ダンプトラックからアスファルトフィニッシャーに移され、少しずつ進みながら敷き均しされていきます。
荷台には合材 ↓ 合材到着温度は、なんと 159.1度
熱いですね!! だから、全員 舗装靴をはいています。
普通の作業靴だと、火傷しちゃいますからね
舗設状況 ↓ 敷き均した合材の温度は、140.6℃
初転圧には、端部より振動ローラで行います。
初転圧が 大切です!!!
↓
↑ これは、型枠 表層厚が5cmなので
5cmの型枠を利用します 型枠は、表層厚に合わせて利用しますよ
二次転圧は、タイヤローラで仕上げ ↓
片側ずつ仕上げていき、今日は両車線、舗装を行い、仮区画線を描き
本日の施工は終了です。
片側交互通行の施工により、通行中の皆様には大変ご迷惑をお掛けいたしましたが、
東中地内の施工が、もう少し残っていますので、
今しばらくの、ご協力をお願いいたします。
2012.04.20
2012.04.19
2012.04.19
今週は、まずまずのお天気で助かります。
車を走らせていると、桜が綺麗ですね。

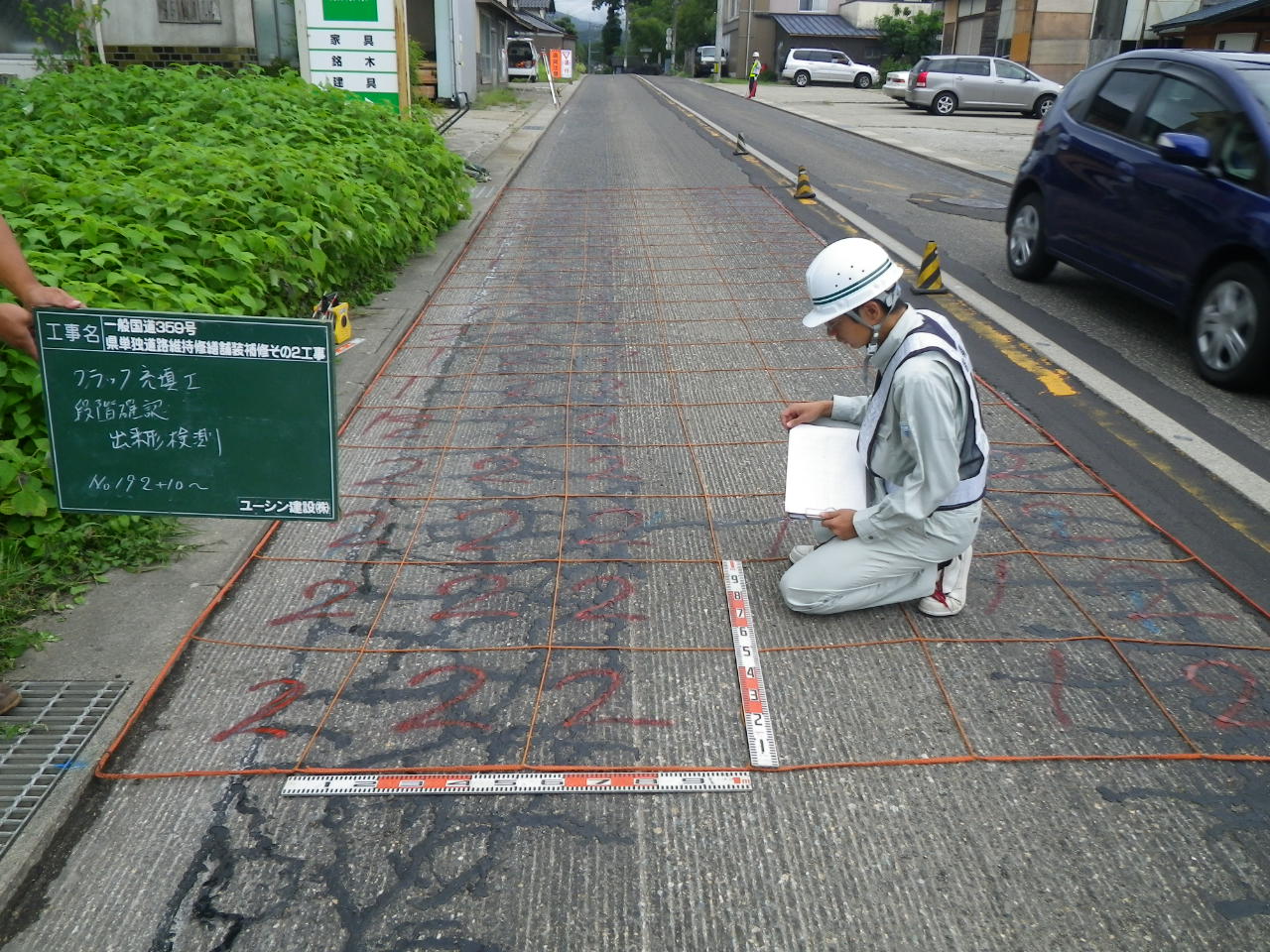

今日は、坪野小矢部線のクラック充填が行われました。
ブログで紹介は、初めてですね。。。
最初に、現場にて 今日の作業内容の報告、注意事項などの伝達(火傷をしないように)
誘導員の方にも、説明をします。トランシーバーの確認・場所の確認等を行います。
代理により伝達されたことに確認等を実施。

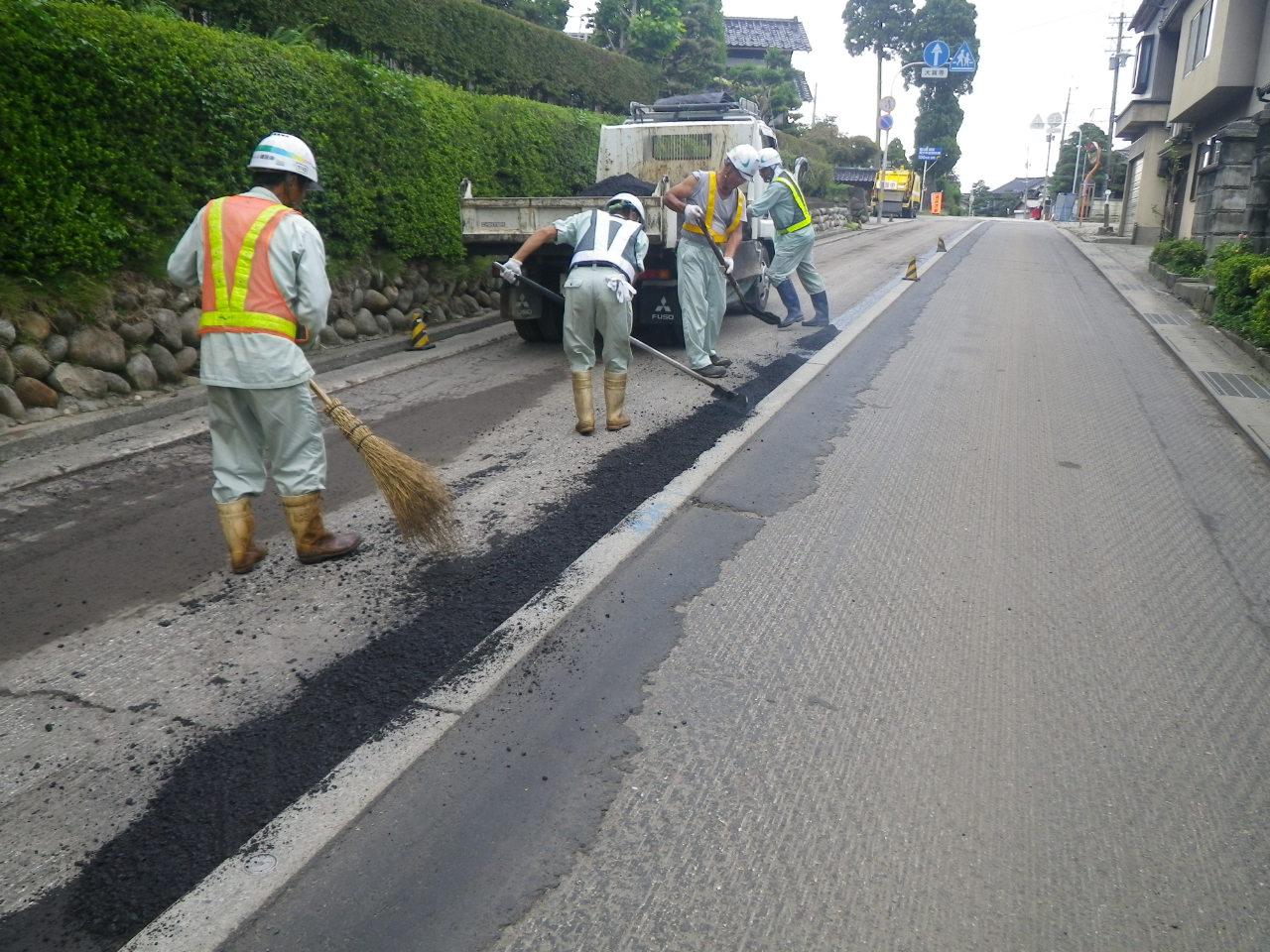

そして、施工が始まります。

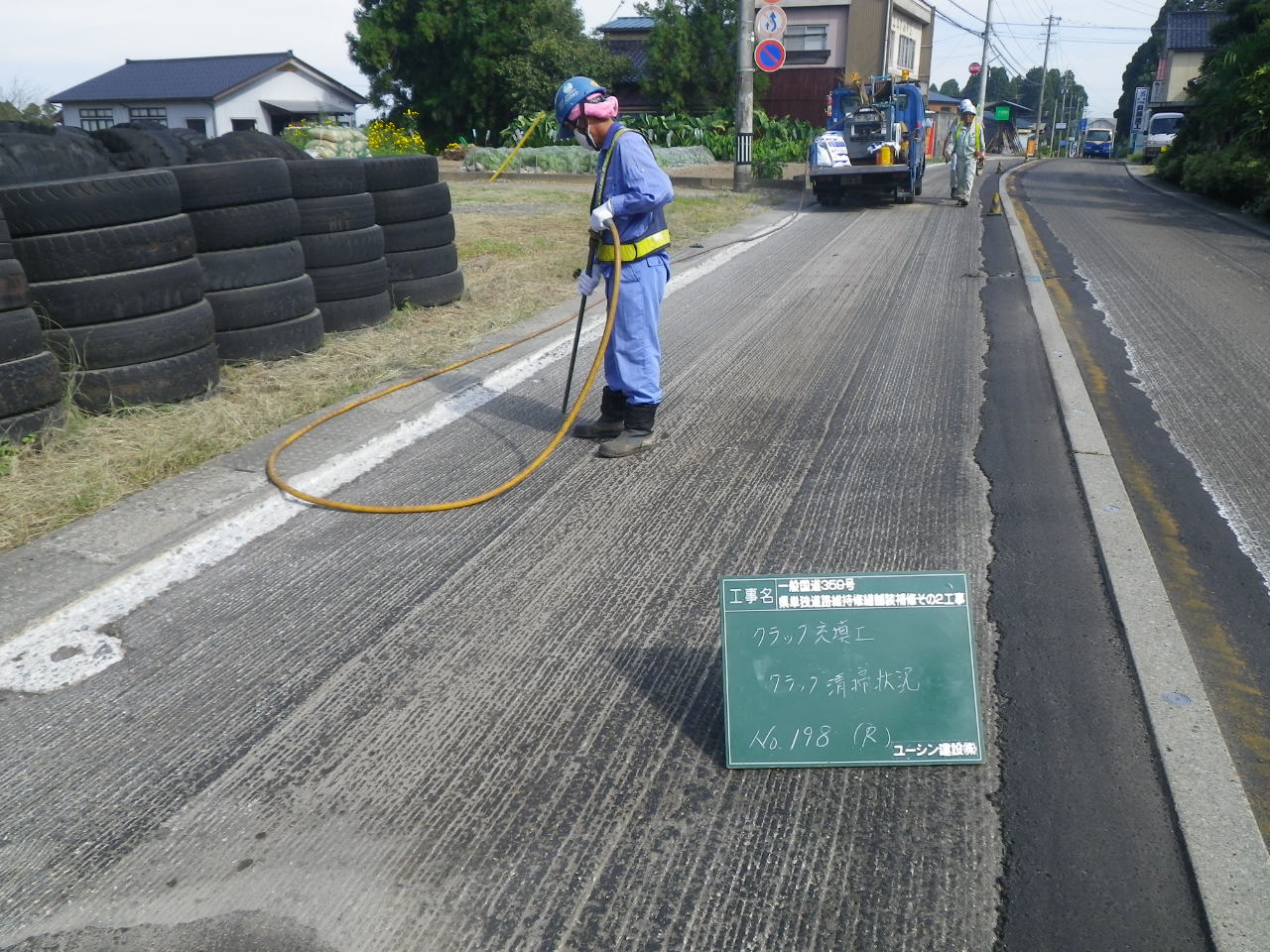

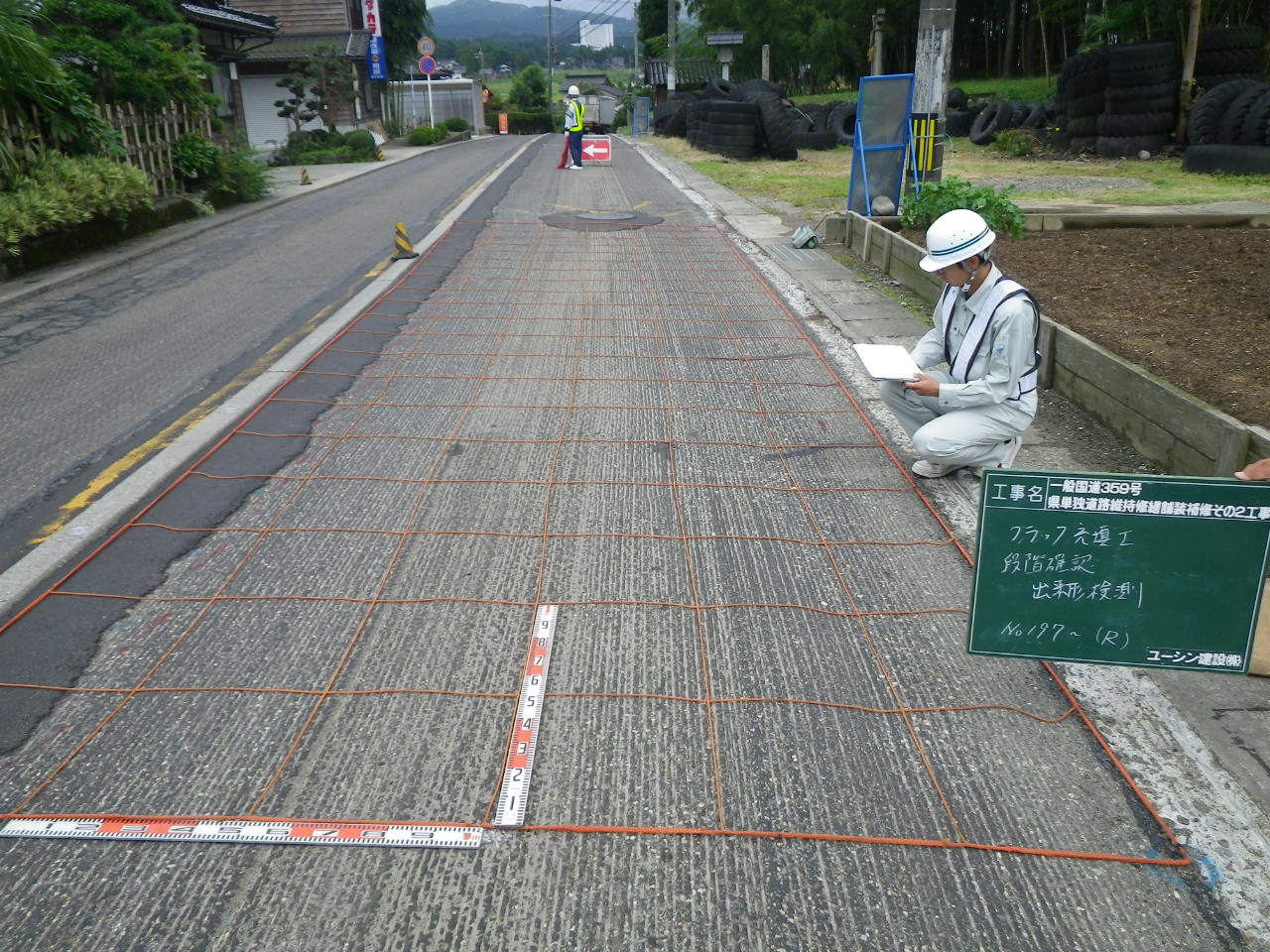

クラックが入っているところをコンプレッサーで清掃 ↓ クラック部分に接着バインダー散布 ↓
施工状況 ↓ 大変な作業です

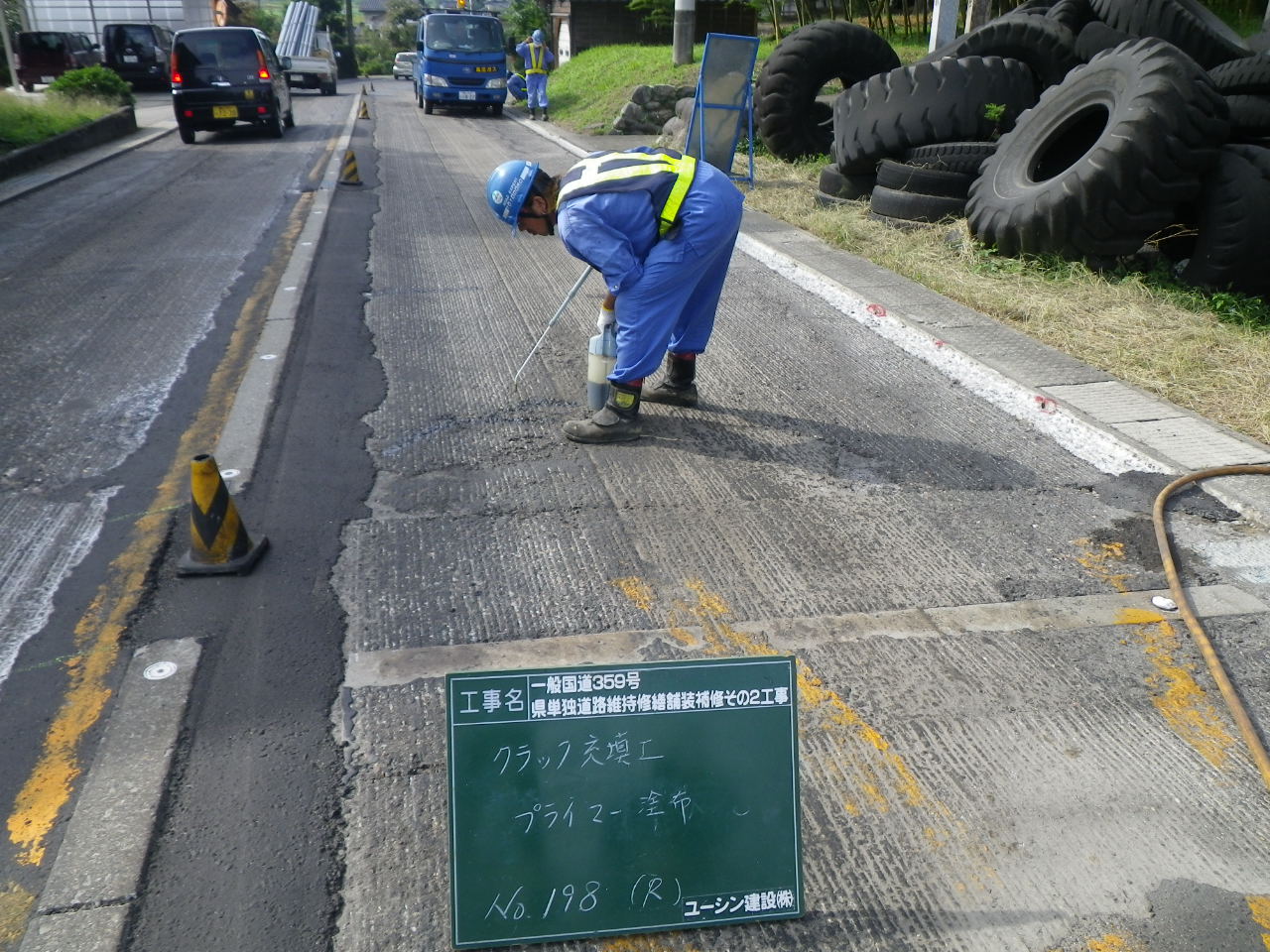

注入剤の温度です!! すごい温度ですよ 238℃もあります。 これには、ビックリ
火傷には、気をつけて
本日の作業、クラック充填工は無事に終了しました。
2012.04.18
2012.04.16
2012.04.18
今日は、天気もよく

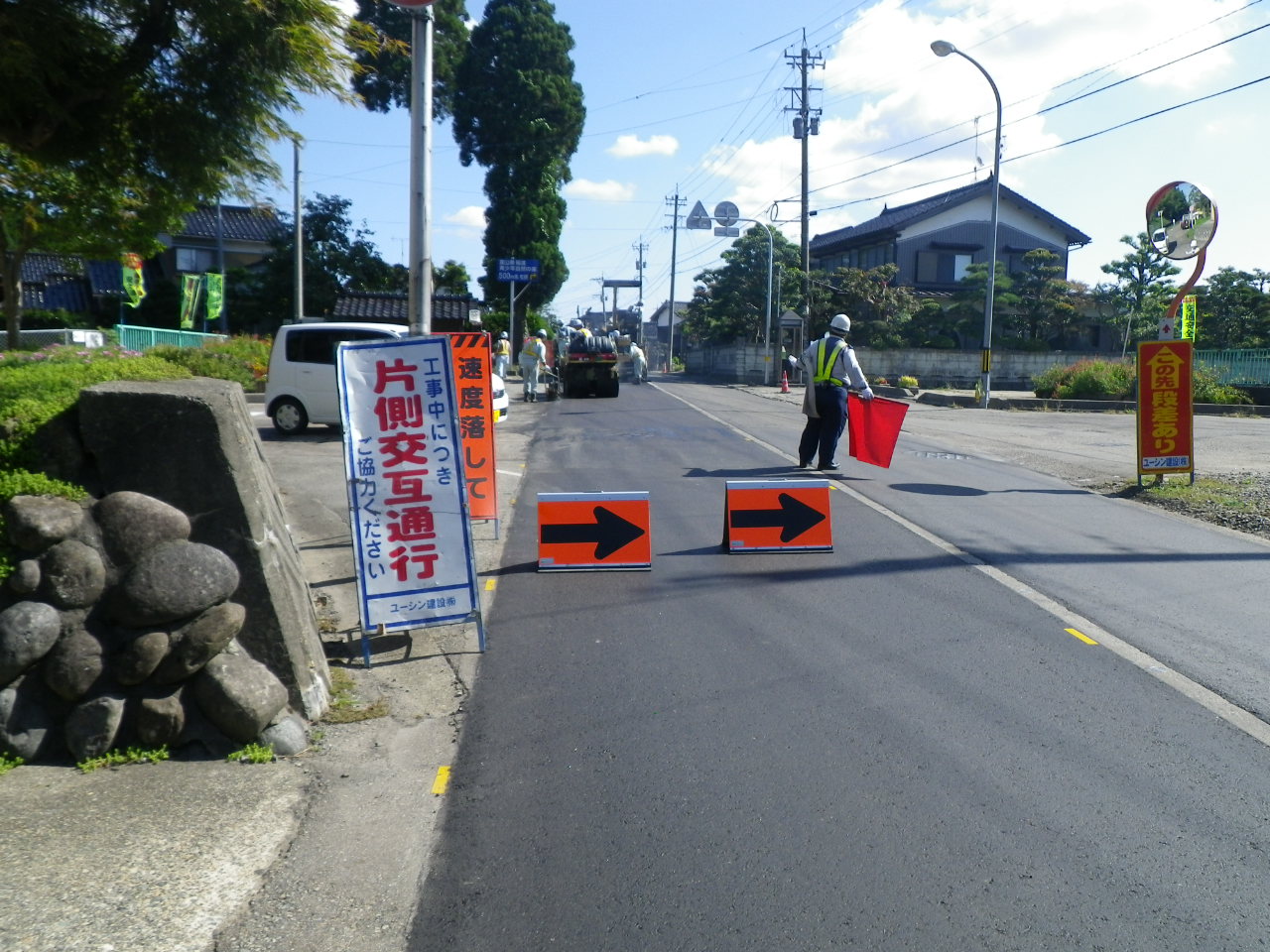

予定通りに、坪野小矢部線 東中地内の 路面切削が行われます。
片側交互通行により、施工いたしますので、
ご通行中の皆様には、ご迷惑をお掛けしますが、
ご協力の程、よろしくお願いいたします。
路面切削は、ブログでは初めての紹介となります。
たまに、見かけることもあるかと思います、あるいは、帰り道
朝に比べ、道路がガタガタするって思ったことありませんか??
今日は、路面切削を 紹介しますね。
大っきな機械 路面切削機です。 コンベアの先から後ろまで約15~16m程あります。
その後ろに ついてくるのが、路面清掃車
決められた厚さを切削していきます。
切削したアスファルトガラは、トラックに積まれ、廃材処理業者へと運搬します。
どうやって積み込むのかな
長い鼻のようなところを滑り落ちて、トラックの荷台へ
荷台へ落ちている様子が、解るかな
廃材処理業者・運搬業者とは、先に契約をします。
無事に、路面切削も終わり、次は、社内下請け検査を行います。
高さ確認です。
オッケーです。
色っぽいですね。 ↑ 角度が
明日は、クラック充填工。
明後日は、表層となりますので、
ご協力の程、お願いします。
2012.04.17
おはようございます。
先週もお知らせしましたが、明日より
坪野小矢部線 東中地内の工事が始まります。
ご通行中の皆様・地元の皆様にはご迷惑をお掛けしますが、
ご協力の程、よろしくお願いいたします。
2012.04.13
来週から、(主)坪野小矢部線 東中地内の工事が始まります。
4月16日は、現況高立ち会いが午前中に行われます。
その後、18日は、路面切削工
19日は、クラック充填工
20日は、表層工が予定されています。
昨年も、ブログを通じて皆様に工事の内容をお知らせしましたが、
今回も、日ごとに進めていきたいと思いますので、お付き合いくださいね
まずは、着手準備からです。
看板は、あるけど。。。 いつから始まるんだって、思いますよね。
まずは、着手準備です。
今週初めには、
土木工事共通仕様書の、工事測量項目に基づき、今回の工事で使用する仮BMを提出。
4月12日は、
今回施工する、東中地内の工事は、切削工・オーバーレイ工になります。
測量等を行い、横断計画の作成・提出。。。。
その間に、地元の区長さんに工事の内容・期間等をお知らせします。
地区の方にも、解るように回覧をお願いします。
来週一週間、坪野小矢部線、 東中地内
地元の方、通行中の皆様には、ご迷惑をお掛けしますが、
ご協力の程、よろしくお願いいたします
2012.04.05
砺波市中神土地区画整理組合 発注工事
砺波市中神土地区画整理事業 舗装工事(その1) の検査が、無事終了しました事を
報告します。
遅く、降った雪で、工事がどうなるかと心配していましたが、
工期内に工事を終え、本日が検査日でした。
舗装路線は、何箇所かありましたが 一部ご紹介です。
完成した 写真です。
施工中は、ご迷惑をお掛けしました。
ありがとうございました。
今後ともよろしくお願いいたします。
是非、見てくださいね
↓ 災害時に役立つ
www.yushin-kensetsu.co.jp/blog/2012/04/post-103.html
砺波駅前設置のソーラーシステム照明灯です
↓
http://www.yushin-kensetsu.co.jp/blog/2012/02/post-84.html
当社も協会員になってます 日本小形風力発電協会
↓
2012.03.29
おはようございます。
富山県発注工事「主要地方道高岡庄川線県単独道路改良舗装工事」の
契約を済ませました。
工期は、平成24年3月29日~平成24年7月10日までとなっています。
工事場所は、柳瀬地内です。
日中も、交通量が多い路線ですが、安全管理にも重点をおき施工してまいりますので、
通行中・地元の皆様のご協力をよろしくお願いいたします。
また、ブログでも工事の状況について、お知らせしますので
見てくださいね
2012.03.29
おはようございます。
今週の天気は、色々ですね
雪が、積もっていたり、雷が鳴ったりと荒れ模様
だけど、今日は、とっても いい天気ですね。
気持ちがいいですね。
受注工事のお知らせです。
富山県発注工事、「一般国道359号外県単独道路維持修繕路面補修工事」を
契約しました。
工期は、3月27日~9月14日までとなっています。
ご通行中の皆様には、ご迷惑をお掛けしますが、
ご協力の程、よろしくお願いいたします。
2012.03.13
工事のお知らせです。
3月15日より、砺波市五郎丸地内で工事を行います。
2月に受注しました、下水道舗装本復旧工事です。
工事内容は、アスファルト舗装版はぎとり、積み込み、不陸、安定処理、基層工 15日~21日まで
22日が、表層を予定しています。
日曜日は、施工は行いませんが、20日(火)の祭日は、施工しますので、
ご通行の皆様、地元の皆様、ご協力をお願いいたします。
2012.03.12
こんにちは。
昨日、富山県発注工事を受注しましたので、報告します。
工事場所は、砺波市東中地内・および下中地内となっています。
工事名は、「主要地方道坪野小矢部線県単独道路維持修繕舗装補修工事」です。
工期は、3月13日~6月29日までとなっていますので、
工事が始まりましたら、またご協力の程よろしくお願いいたします。
2011.12.07
おはようございます。
日に日に、風の冷たさが厳しく感じられるようになってきましたね。
昨日は、砺波駅前ソーラーパネルの設置が行われました。
大阪で作製された支柱の建て込みです。
慎重に そぉーーっとね 支柱のボルト締めはシッカリと
支柱は、落ち着いたブラウン 建て込みも完了
次は、ソーラーパネル設置
パネル設置も気をつけて
無事に、支柱&ソーラーパネル 4基分が設置されたのは、あたりも暗くなってました。
最後の確認、位置方向は大丈夫か
これで作業も、終了
帰宅時間と設置工事完了と重なり、点灯した灯りを見られたと思います。
砺波駅前をこれから、灯してくれるソーラーパネル
出来たてホヤホヤの灯りです
工期は、今月19日までとなっております。
雑工事等、まだ残っていますので、暫くの間ご協力をお願いいたします。
2011.12.02
どうやら、天気も回復してきましたね
本日、狐島地内の舗装工事を行っています。
予定通りです 今日を逃せば日が無い
舗装が終われば、土羽・清掃と続きます。工期は今月9日まで。。。。。
は、来週あたり書類。 やはり、師走です。。時間が・・・・・・・。
ご通行中の皆様、地元の皆様。暫くの間、ご迷惑をお掛けしますが
ご協力の程、よろしくお願いします。
2011.12.02
おはようございます。
寒さが、厳しくなってきましたね、昨日は、どんより雲
今日のお天気は これから回復
11月30日より、駅前ソーラパネル設置工事が始まっています。
30日は、砺波市役所監督員の黒田氏に位置確認の立ち会いが行われ、
その後、カッター入れ、はぎ取り、掘削、基礎設置と進みました。
位置確認 ↓ 掘削の様子 ↓
こちらは、砕石敷きならし、 結構 深いですね
基礎の確認検査です 縦・横・高さは、大丈夫かの OKです
レッカーで基礎を入れます!!慎重に 基礎を入れ、確認
ソーラーパネル設置は、全部で4基。 基礎工は、昨日で終了。
来週後半に、支柱が設置される予定となっています。
LEDとソーラーの新しい組み合わせが、砺波の駅前にやってくる
「安心・安全な街づくり」をユーシン建設株式会社は、提案します。
2011.11.26
おはようございます
今日は、朝から いいお天気ですね。
この天気を待ってました。
本日、中野地内の舗装工事を9時より始めます。
今、現場では舗装の準備をしている真っ最中
週末で、お出かけを予定していらっしゃると思いますが、
今日、明日と舗装を行いますので、ご協力の程、お願いします
中野地内の工事は、11月30日までとなっています。
工事区間は、ゆっくりゆっくり、スロー運転でお願いしますね
2011.11.23
11月より、工事を進めています。中野地内の下水道舗装本復旧も終盤に入ってきました。
舗装版掘削・運搬・不陸正整とはじめていますが、いよいよ表層に入ります。
先週から、雨模様が多く、担当者は頭を痛めているようです。。。。。
どうやら、その天気も週末は回復する様子。。。。
今月末まで、工事は続きますので、ご通行中の皆様、安全運転で
「ゆっくり・ゆっくり・あわてずに」を心掛けて、狭い車道ですので
ご協力をお願いします。
2011.10.25
こんにちは
工事のお知らせです。
福光福岡線の工事2工区が、始まります。
施工は、坪野小矢部線と工程は同じですが、こちらは、1工区・2工区と分かれているため、
集中工事期間は、少し短いです。
10月26日~4日間 舗装版はぎ取り、掘削、続いて、基層
11月1日に表層を予定していますので、またご協力をお願いいたします。
1工区の終了した部分の流れを写真で紹介します。
先ほどまで、笑ってたアラッチが一気にムードが変わりました。空気が違う
スタートは、新規入場者教育 舗装版はぎ取り・積み込み
敷き均し 転圧
乳剤散布後 基層へ
この工程が、4日間続きます。 通行中の皆様、ご迷惑をお掛けしますが、
ご協力の程、よろしくお願いいたします。
2011.11.14
2011.11.15
- お知らせ (52)
- かぎかけ運動 (1)
- となみ町
- ガーデニングデスク (1)
- スタッフ雑記 (144)
- ソーラー関係 (1)
- 学校ビオトープ日記!! (6)
- 安全なまちづくりパートナーシップ事業 (2)
- 安全教育 (1)
- 富山戸出小矢部舗装新設
- 工事のお知らせ (172)
- 359三合新 (21)
- 砺波小矢部線舗装工事
- 砺波小矢部(神島地内)
- 359芹谷橋 (1)
- H27新湊庄川線東保他 (5)
- となみ町 (8)
- チューリップ公園線 (1)
- 富山戸出小矢部舗装新設
- 中央町鷹栖線その1 (2)
- 中野15 (3)
- 井栗谷大門線 (1)
- 佐野付替舗装 (1)
- 佐野地区舗装第2工区 (2)
- 十年明千保線 (1)
- 南部こども園 (1)
- 坪野小矢部線 (20)
- 坪野小矢部線千保地内 (2)
- 坪野小矢部路面補修 (8)
- 坪野小矢部(東中) (18)
- 富山戸出小矢部線 (1)
- 富山戸出小矢部線その4 (10)
- 富山戸出小矢部線舗装新設 (3)
- 市道高道太田線 (2)
- 市道黒河苗加線 (3)
- 新湊庄川第2工区工事 (6)
- 権正寺外地内 (5)
- 砺波小矢部線その2工事
- 砺波小矢部線本町外 (4)
- 砺波小矢部線舗装工事 (3)
- 砺波小矢部線(神島地内) (6)
- 砺波細入線 (7)
- 福光福岡線 (3)
- 高岡庄川線 (15)
- 高岡砺波幹線舗装工事 (4)
- 359三合新 (21)
- 活動報告 (39)
- 風力事業報告
- ISO関係 (2)
- 2017年6月 (2)
- 2017年5月 (3)
- 2017年4月 (6)
- 2017年3月 (3)
- 2017年2月 (2)
- 2017年1月 (3)
- 2016年11月 (1)
- 2016年7月 (3)
- 2016年4月 (8)
- 2016年1月 (1)
- 2015年9月 (3)
- 2015年8月 (1)
- 2015年7月 (8)
- 2015年6月 (3)
- 2015年5月 (1)
- 2015年4月 (6)
- 2015年3月 (3)
- 2015年2月 (2)
- 2015年1月 (4)
- 2014年11月 (4)
- 2014年10月 (1)
- 2014年9月 (2)
- 2014年7月 (6)
- 2014年6月 (3)
- 2014年5月 (2)
- 2014年4月 (6)
- 2014年3月 (11)
- 2014年2月 (7)
- 2014年1月 (6)
- 2013年12月 (4)
- 2013年11月 (4)
- 2013年10月 (3)
- 2013年9月 (5)
- 2013年8月 (6)
- 2013年7月 (9)
- 2013年6月 (11)
- 2013年5月 (16)
- 2013年4月 (10)
- 2013年3月 (3)
- 2013年2月 (5)
- 2013年1月 (3)
- 2012年12月 (2)
- 2012年11月 (13)
- 2012年10月 (19)
- 2012年9月 (19)
- 2012年8月 (12)
- 2012年7月 (19)
- 2012年6月 (12)
- 2012年5月 (18)
- 2012年4月 (30)
- 2012年3月 (7)
- 2012年2月 (6)
- 2012年1月 (3)
- 2011年12月 (8)
- 2011年11月 (15)
- 2011年10月 (12)
- 2011年9月 (7)
- 2011年7月 (4)
- 2011年6月 (3)
- 2011年5月 (1)
- 2011年3月 (3)
- 2010年12月 (1)
- 2010年11月 (3)
- 2010年9月 (4)
- 2009年12月 (2)
- 2009年11月 (1)
- 2009年7月 (8)
- 2009年6月 (3)
- 2009年5月 (6)
- 2009年4月 (7)
